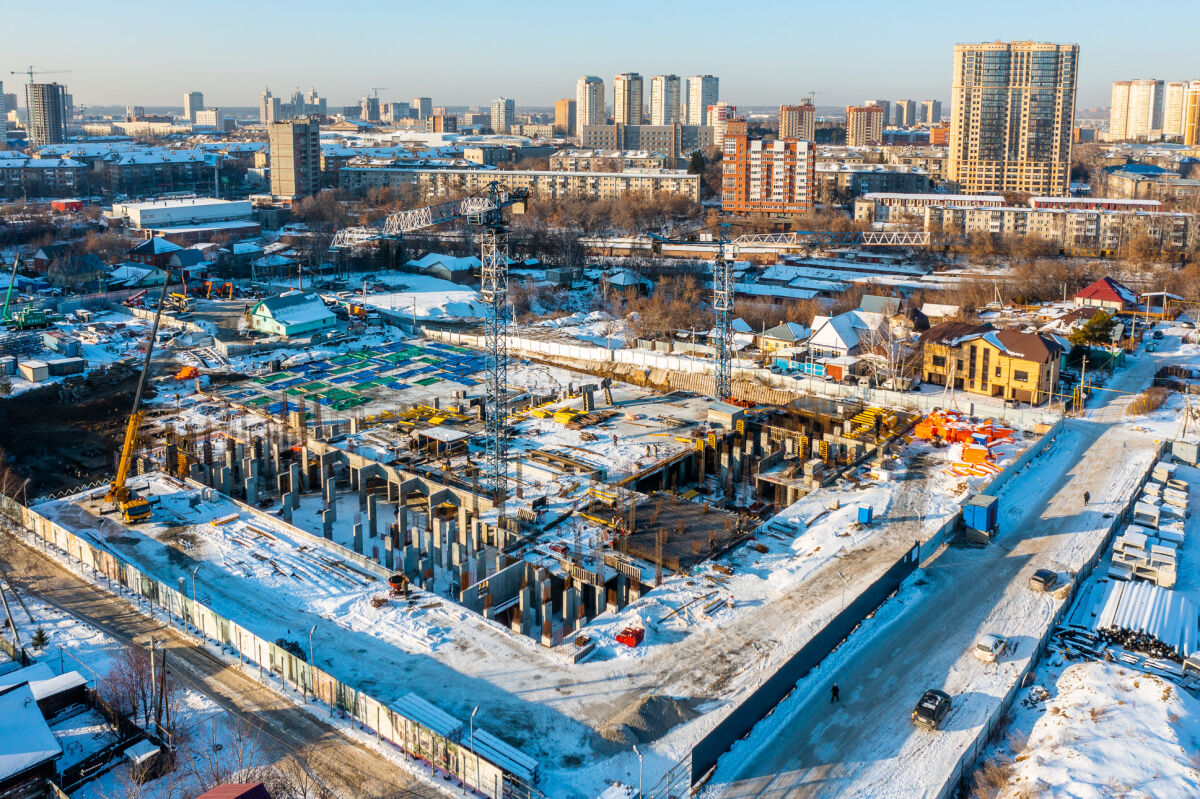

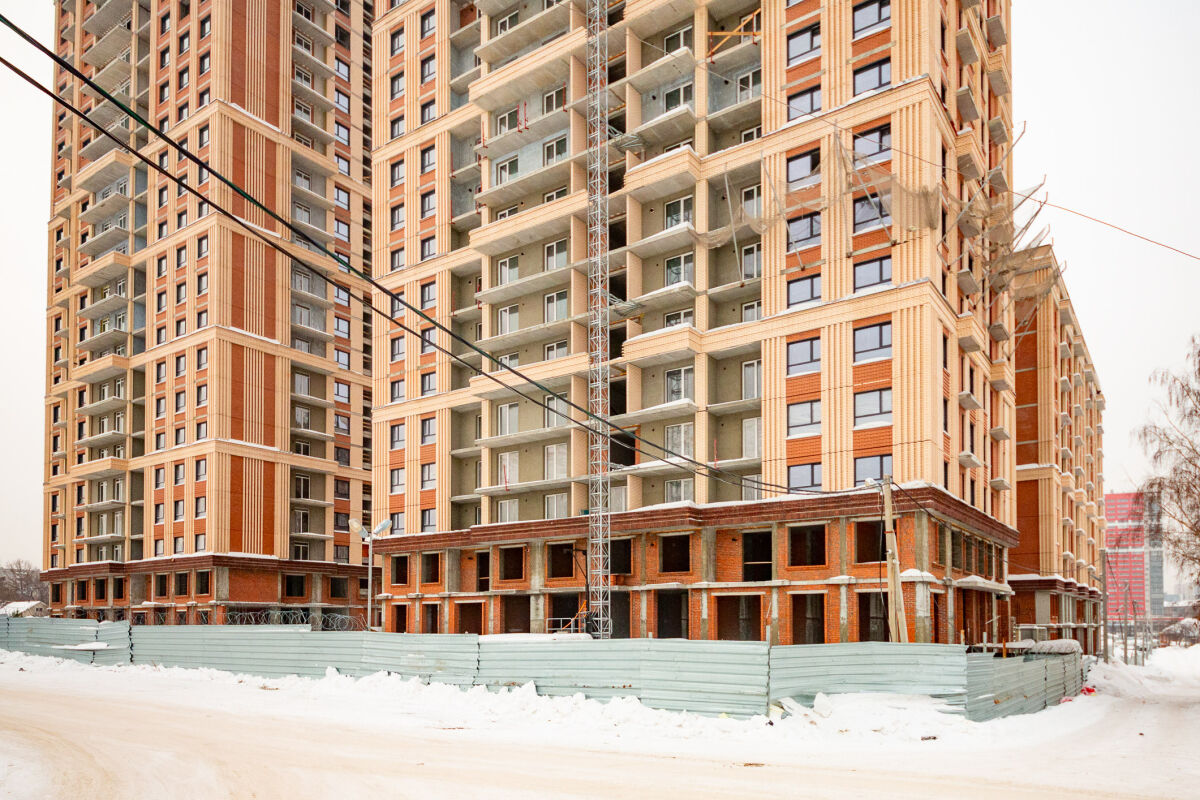

Дневник стройки

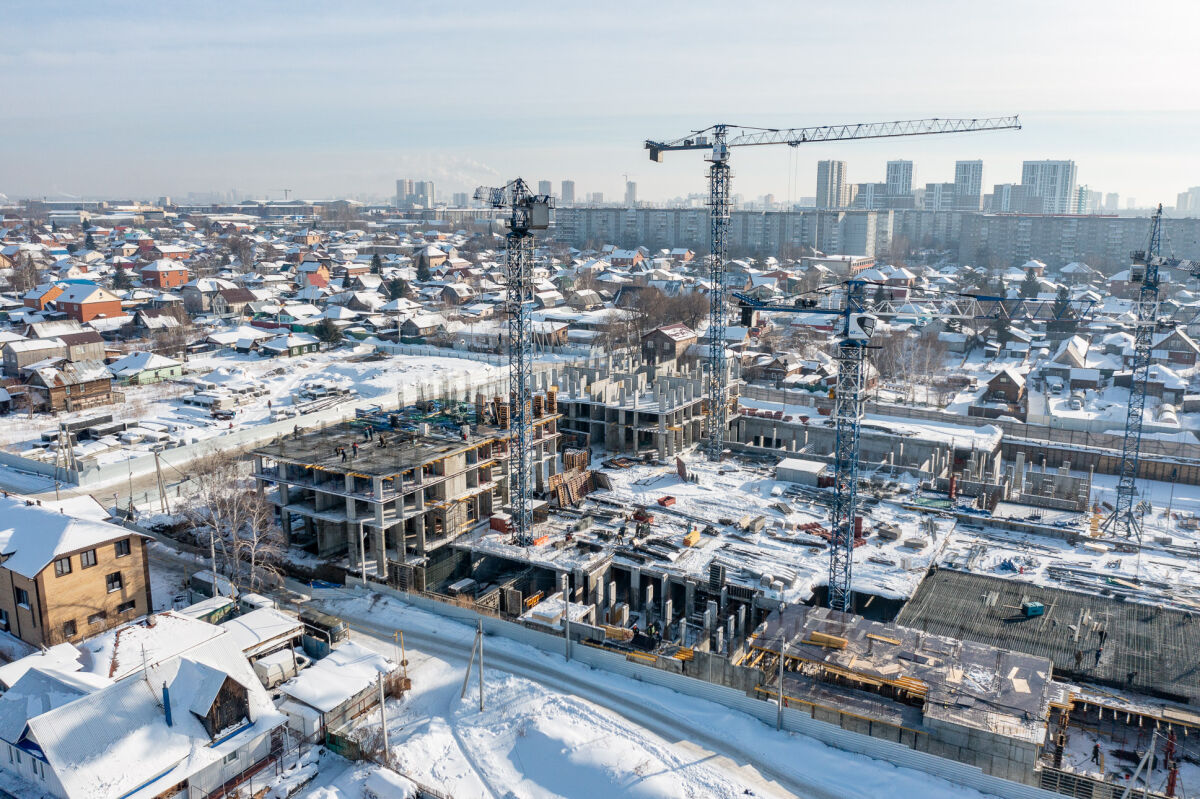

Ноябрь 2024

Результаты строительства:

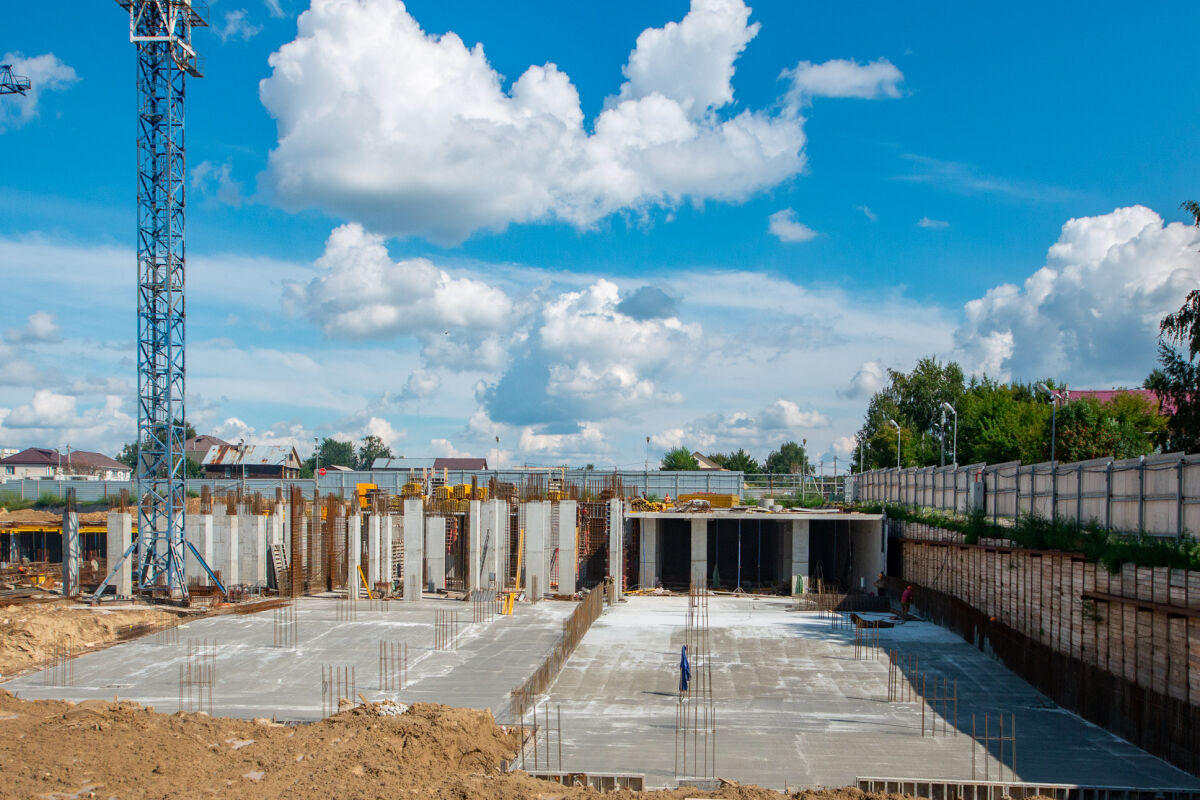

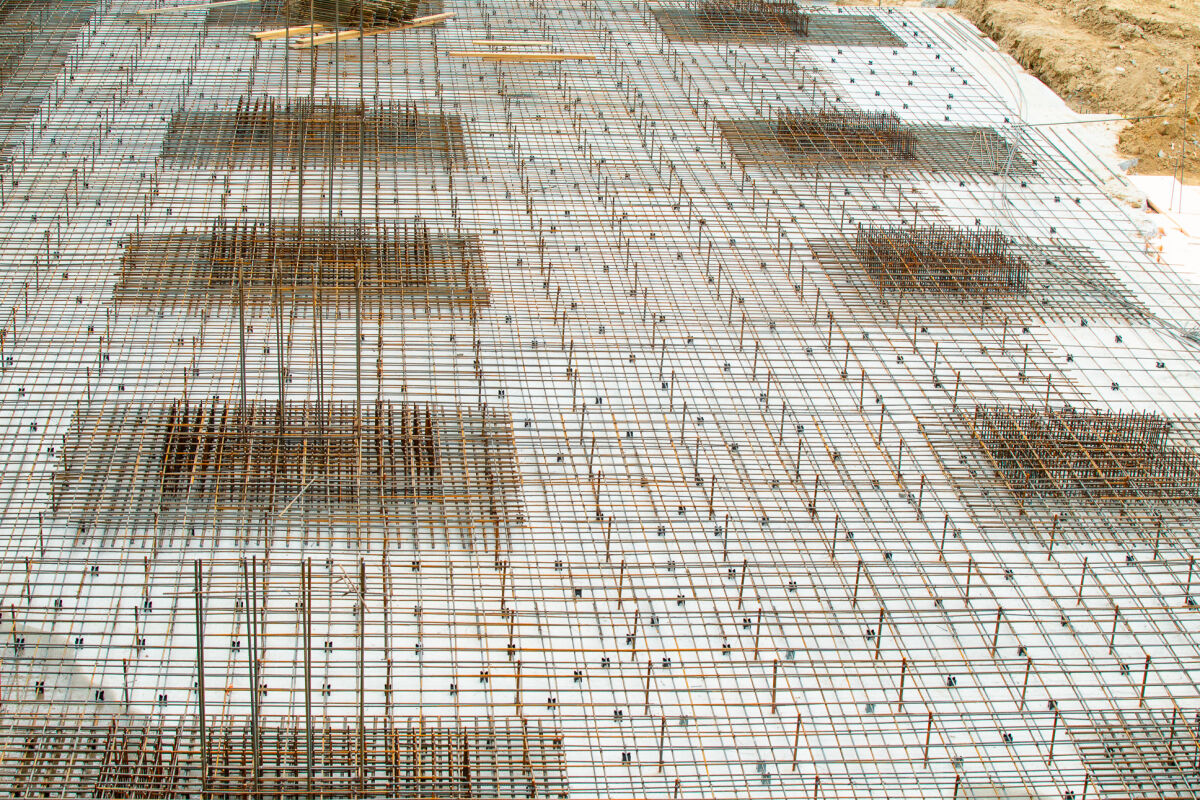

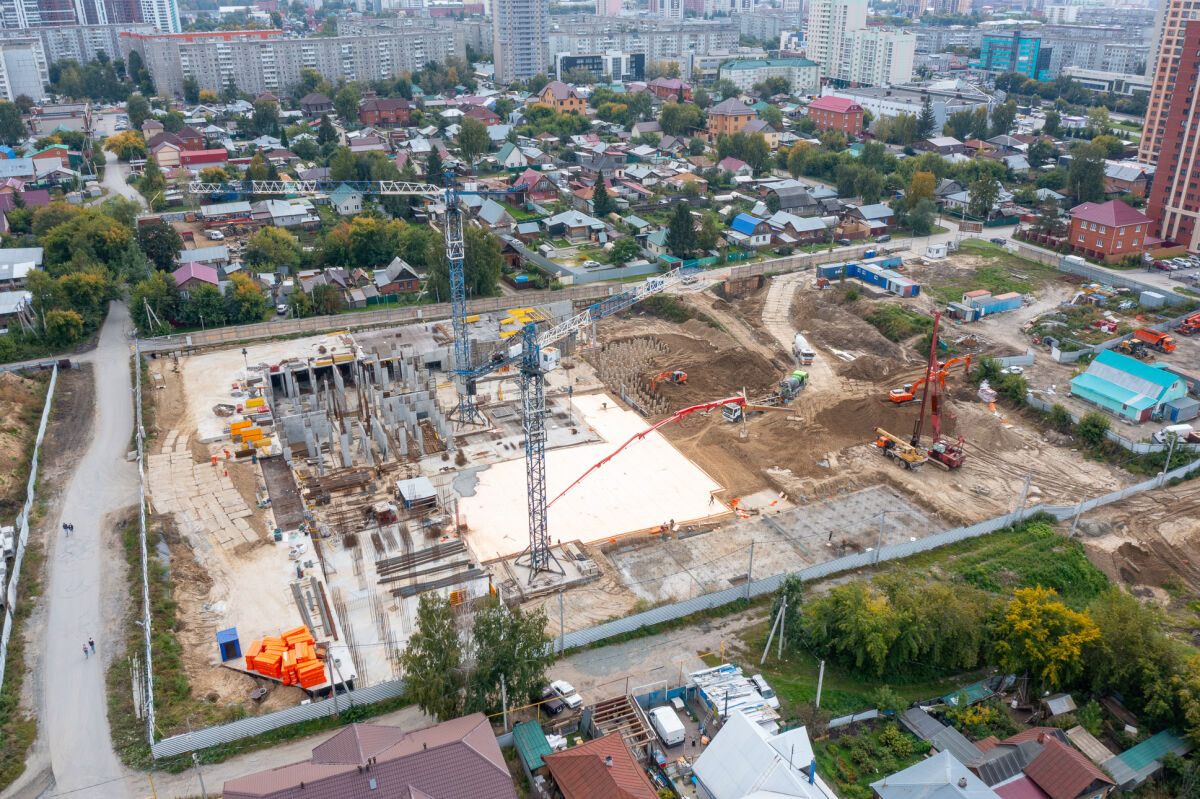

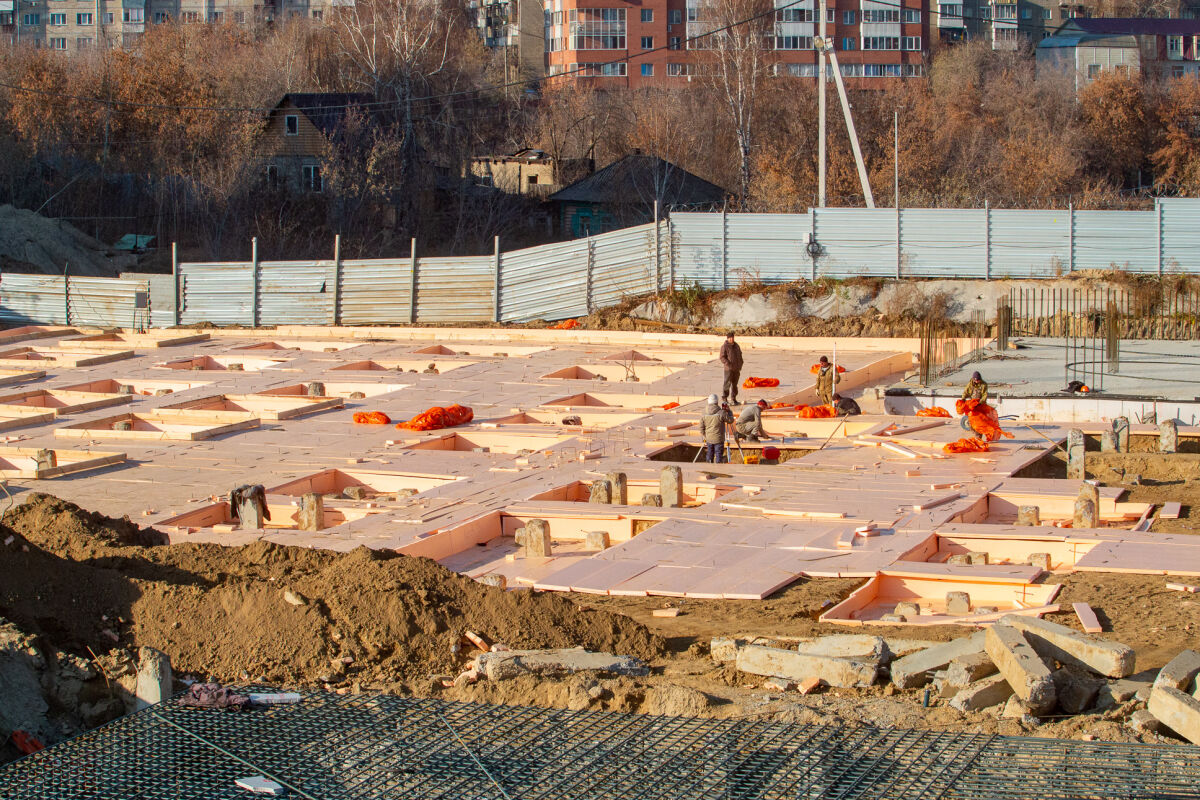

1. Фундаментная плита автопарковки выполнена на 80%.

2. Выполнены фундаменты домов на 100%.

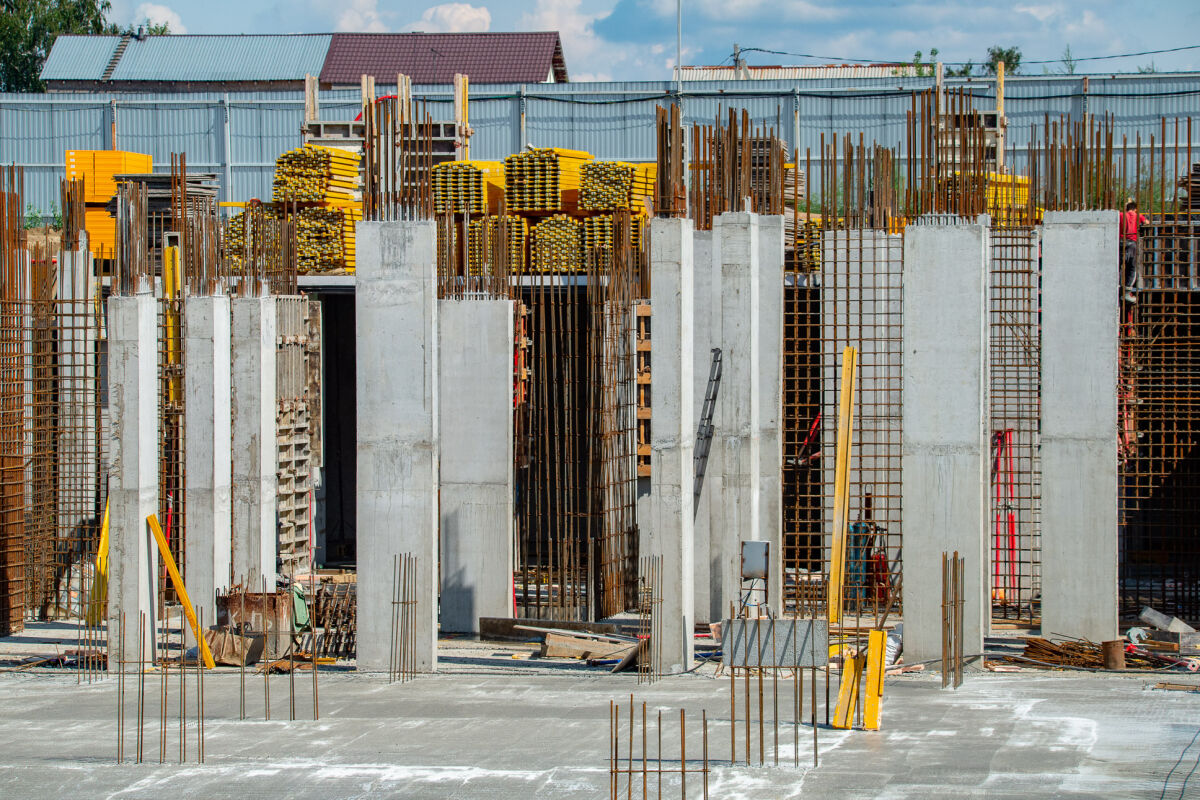

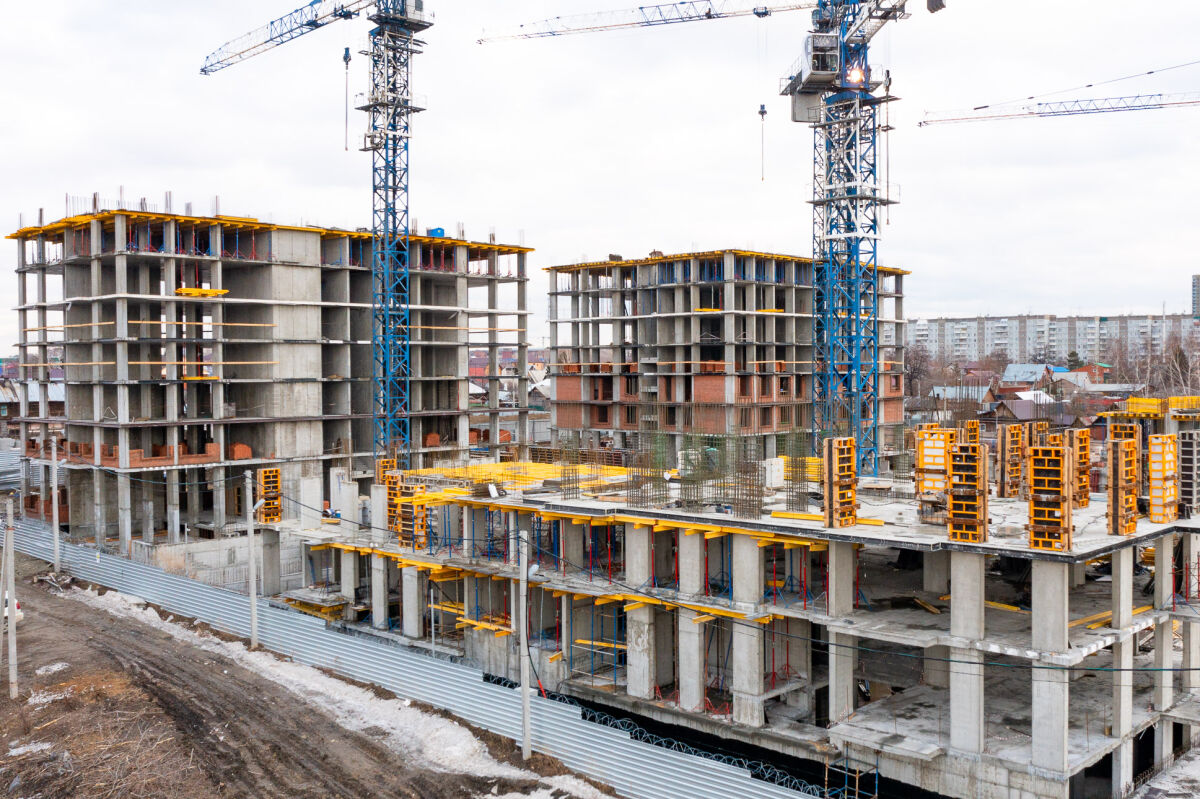

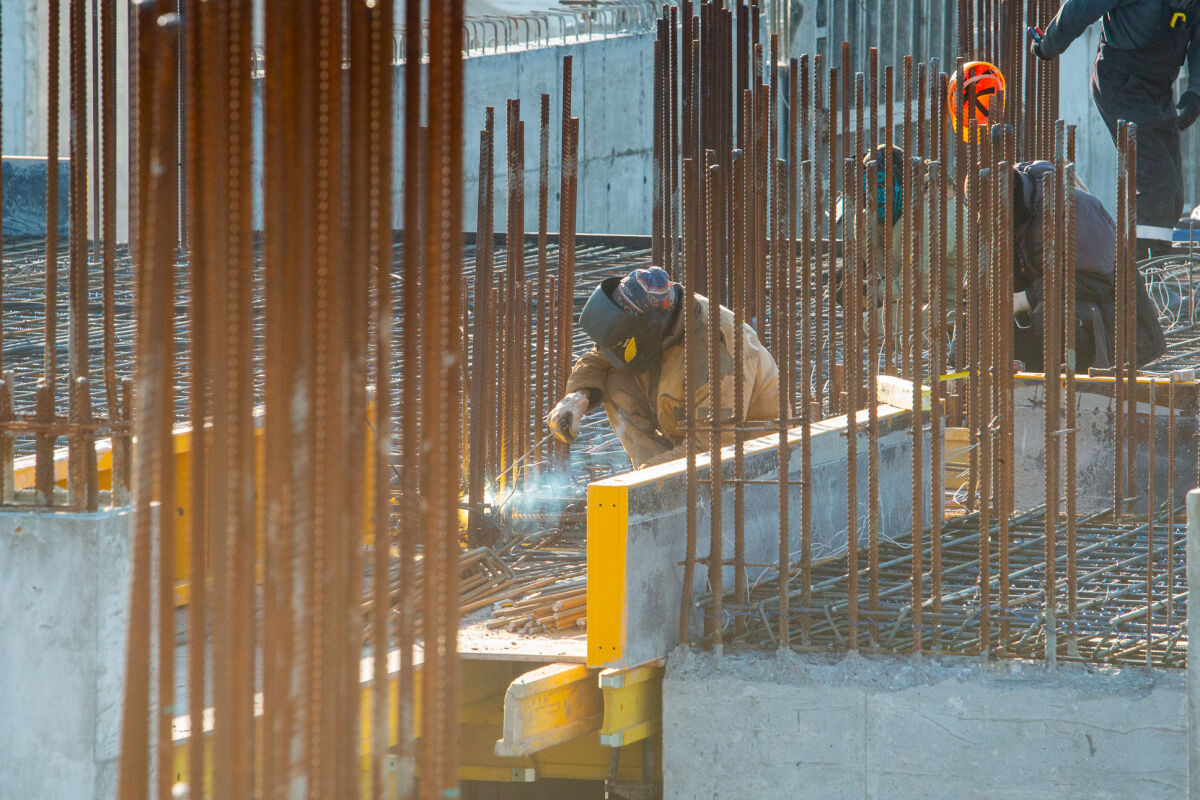

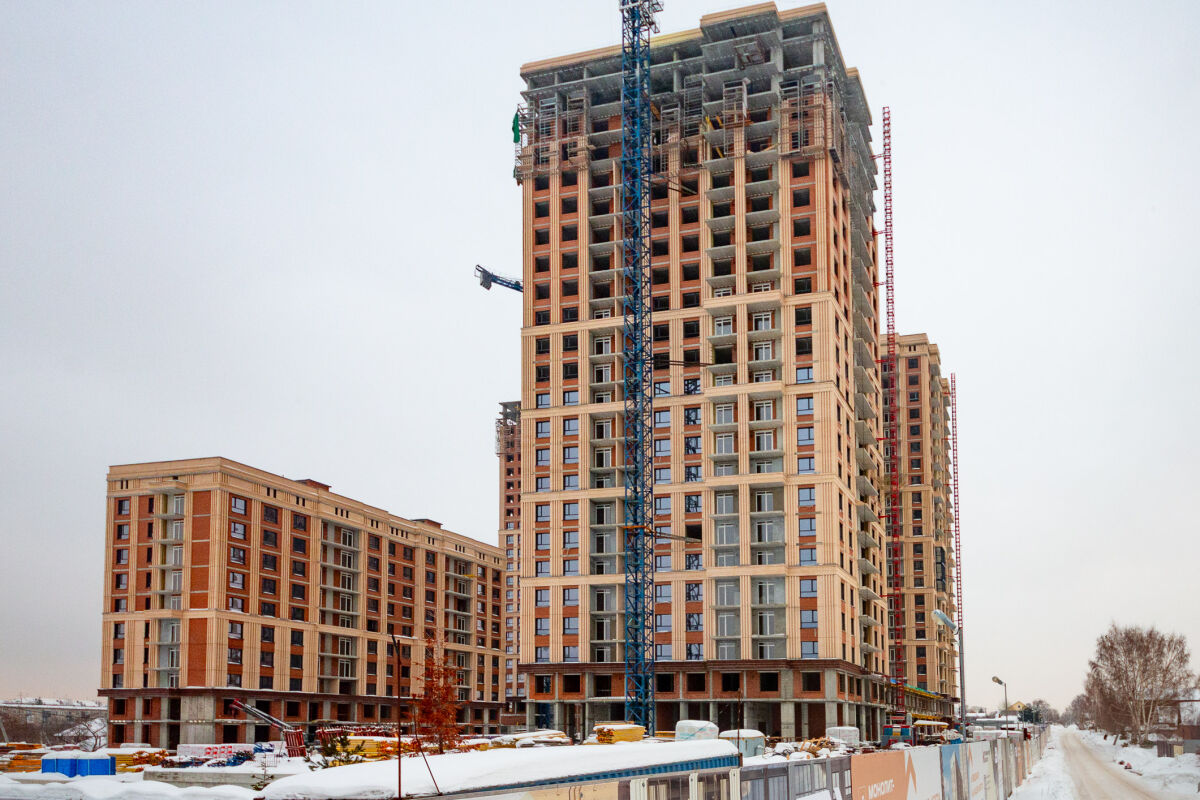

3. Стены и колонны подвала возведены на 60%.

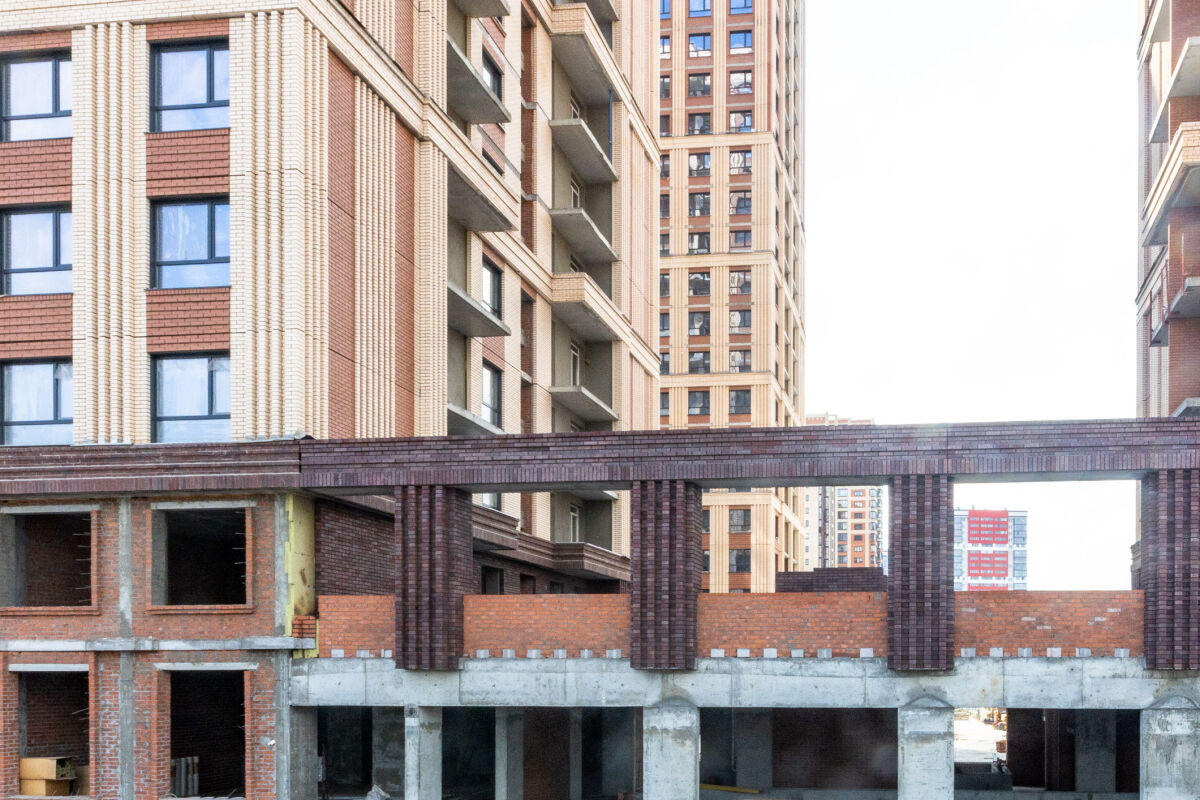

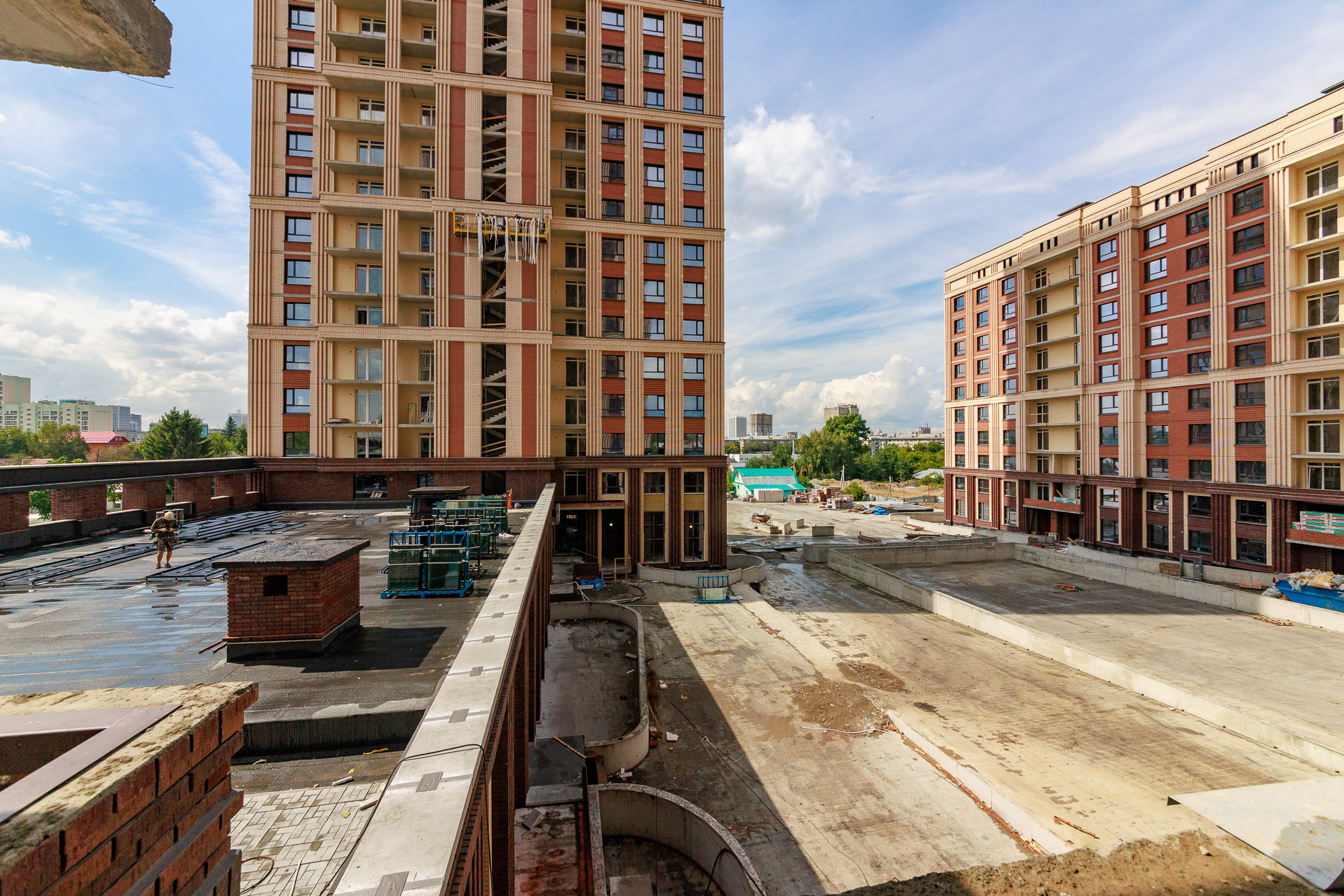

4. Плита перекрытия подвала дома А3 полностью готова.

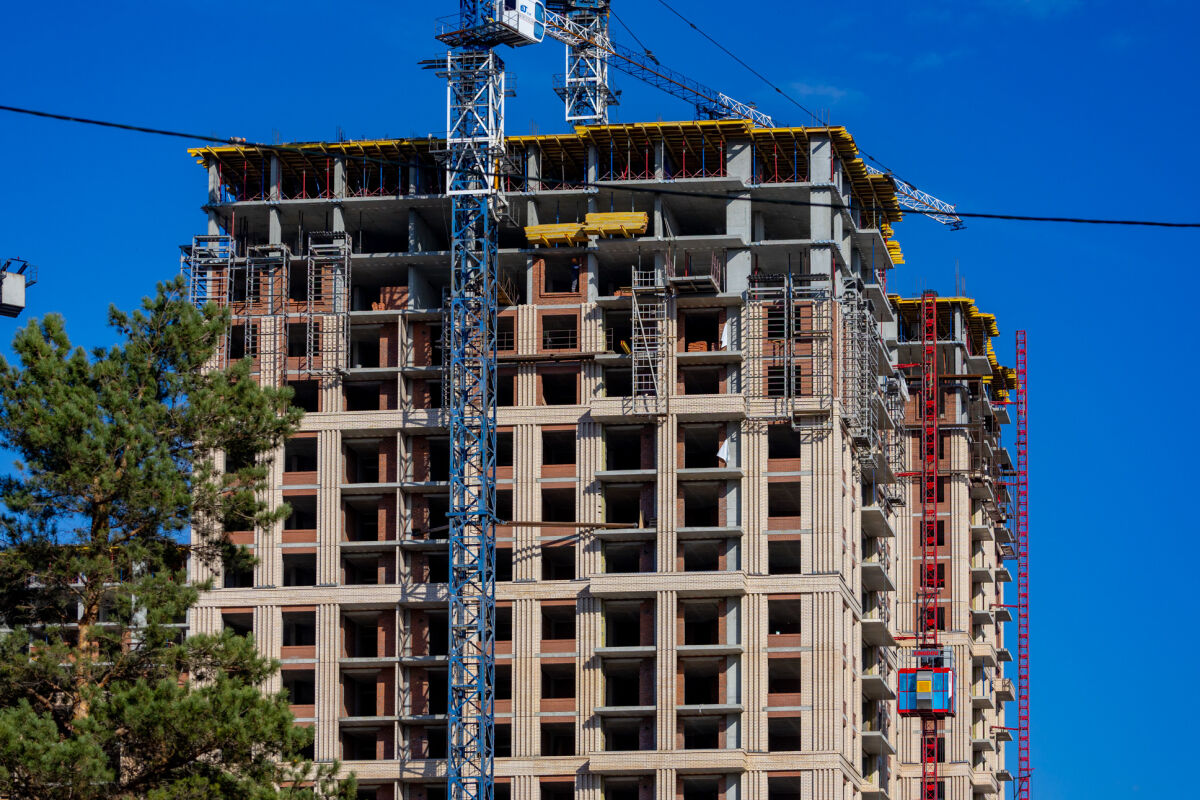

5. Продолжаются работы по устройству инженерных сетей и теплотрассы.

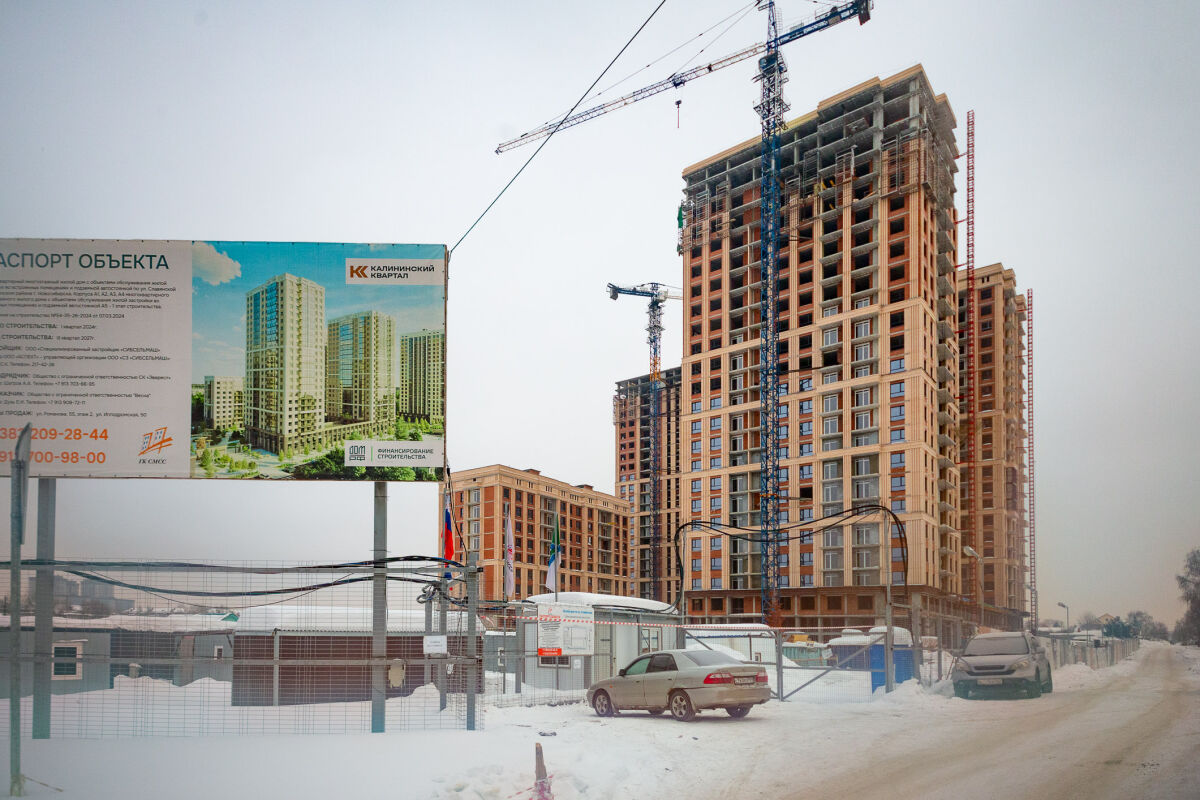

Напоминаем про акцию: первым 50-ти покупателям квартир в ЖК Калининский квартал скидка 3000 руб с 1 кв.м.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Октябрь 2024

Рассказываем о динамике:

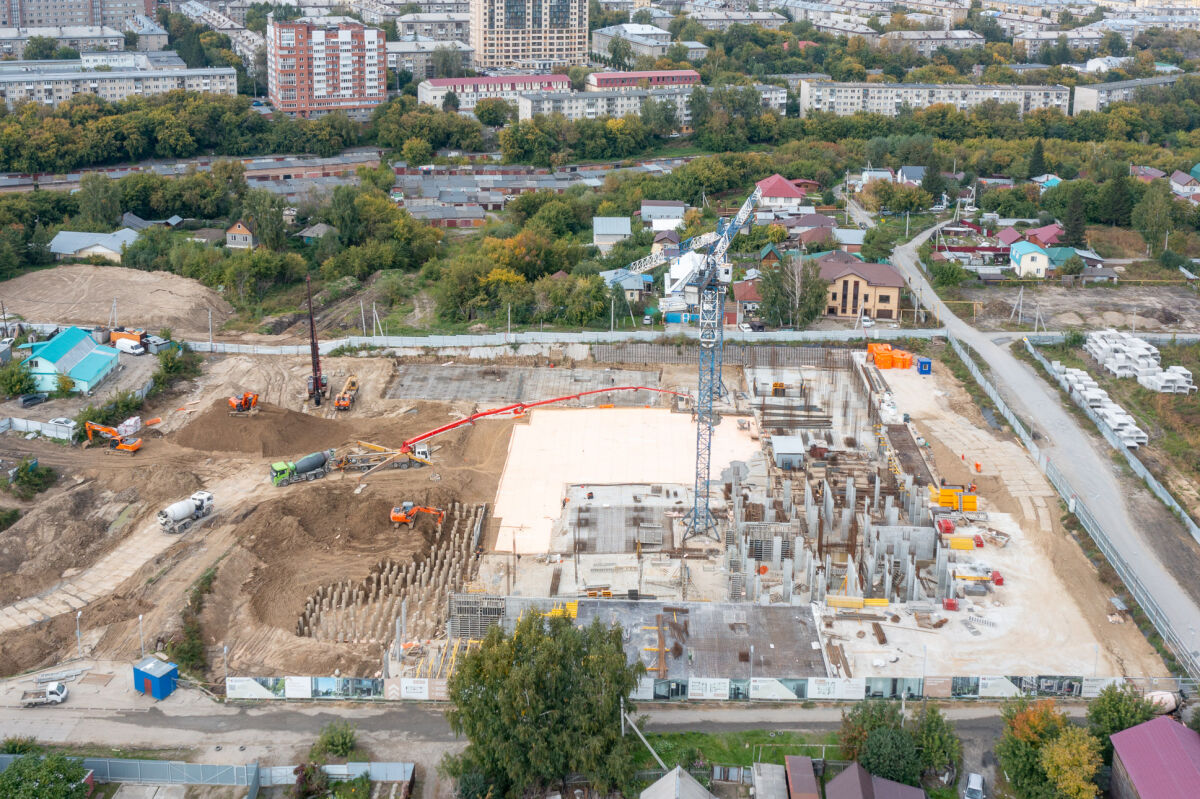

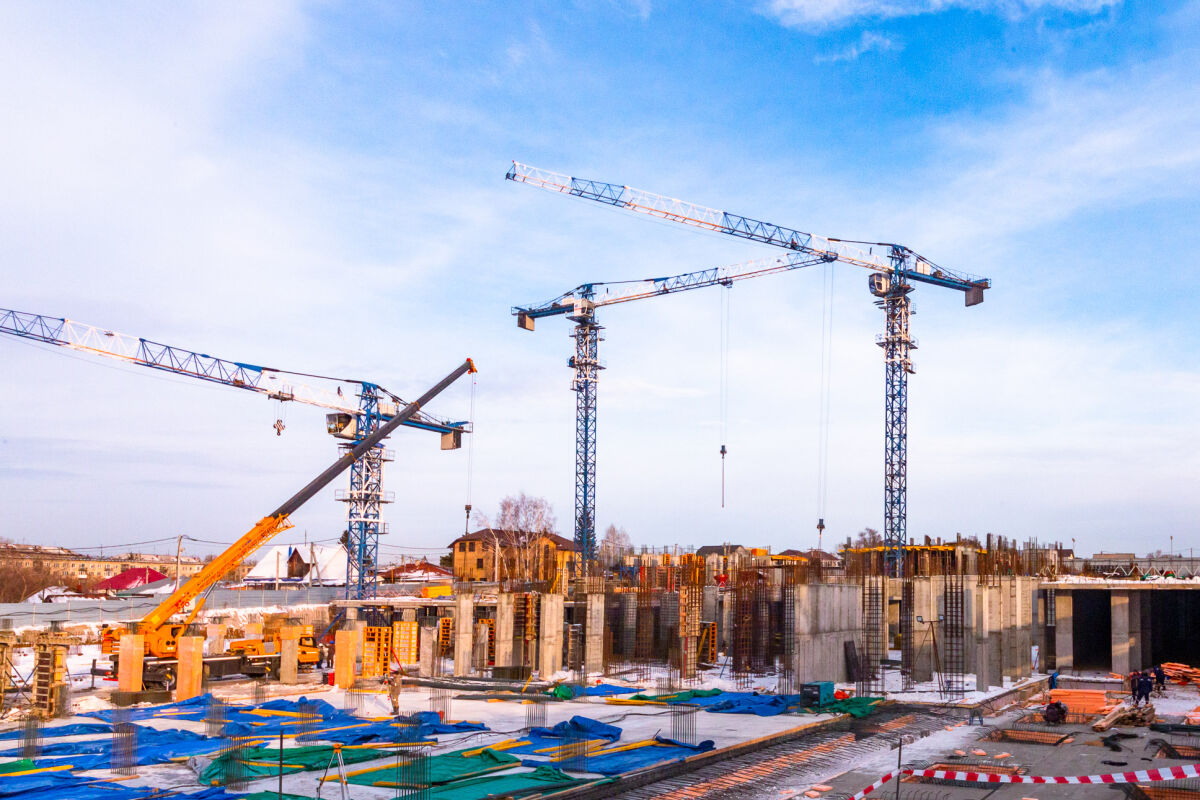

1. На 100% выполнено устройство свайного поля под все дома и автопарковку.

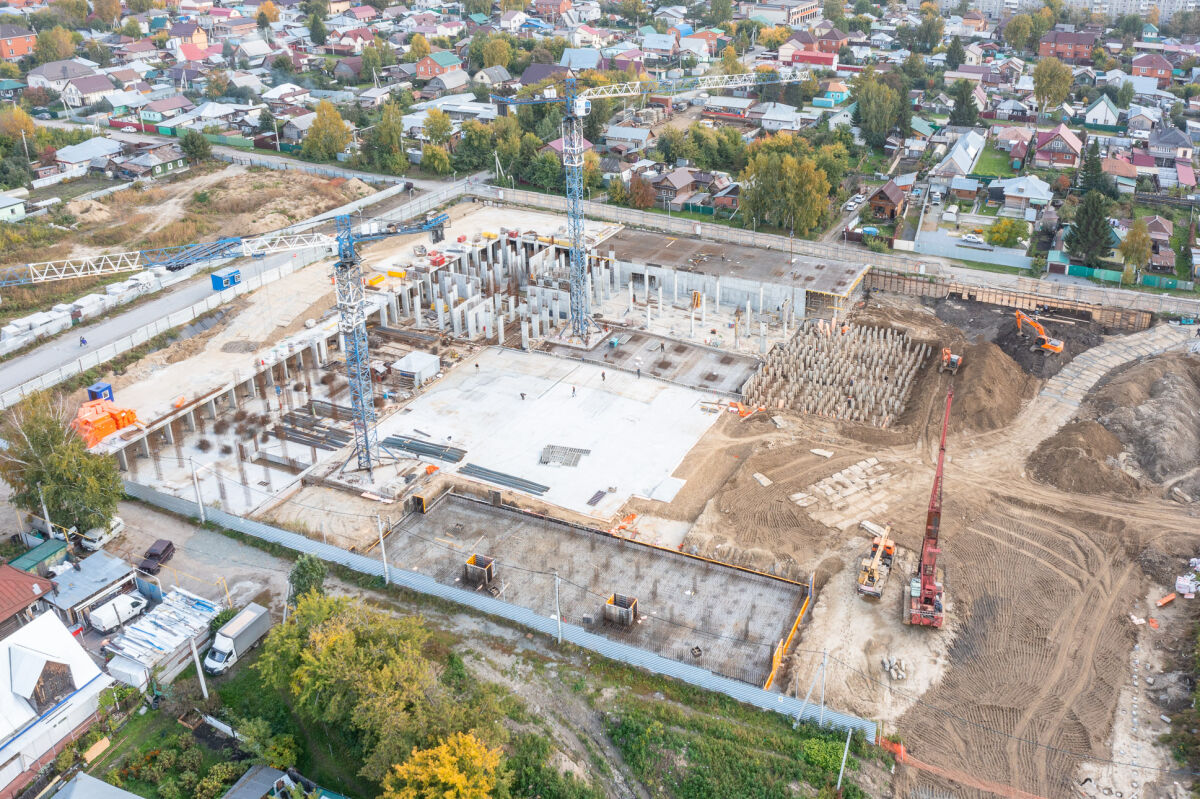

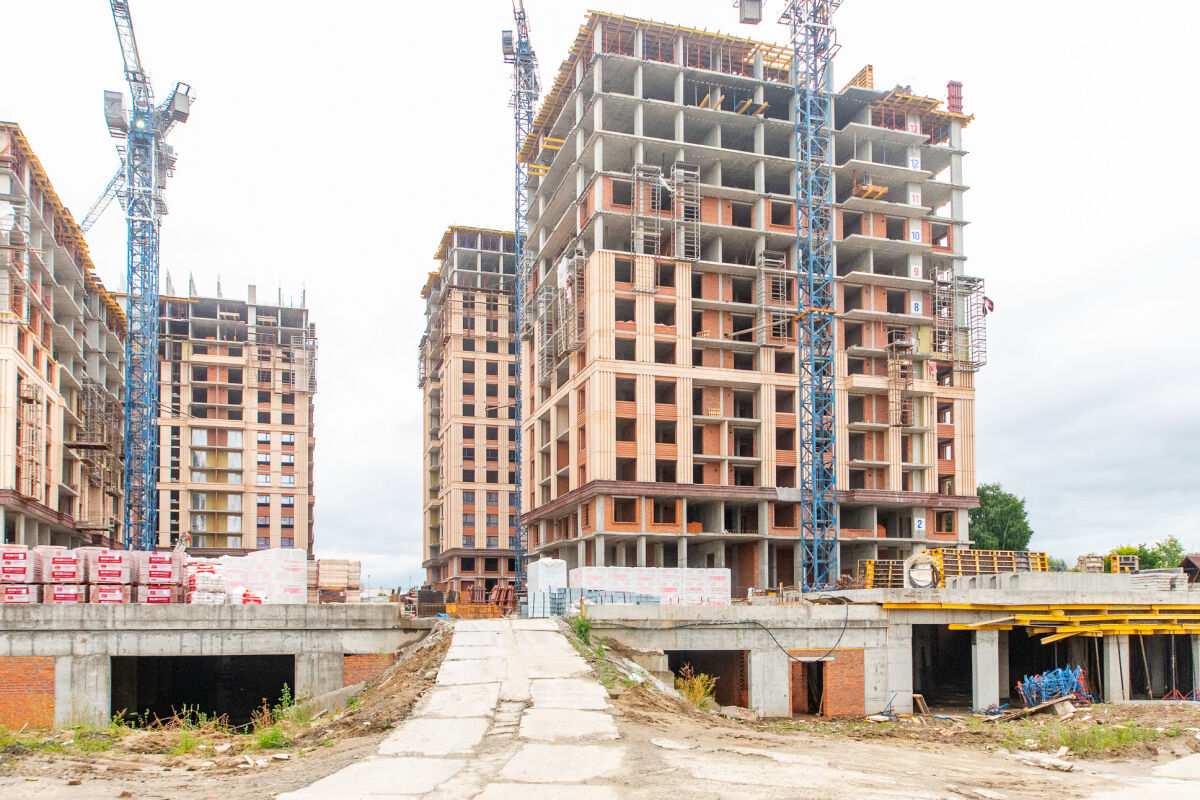

2. Выполнено устройство фундаментов секций А1,А2,А3 приступили к устройству фундамента секции А4.

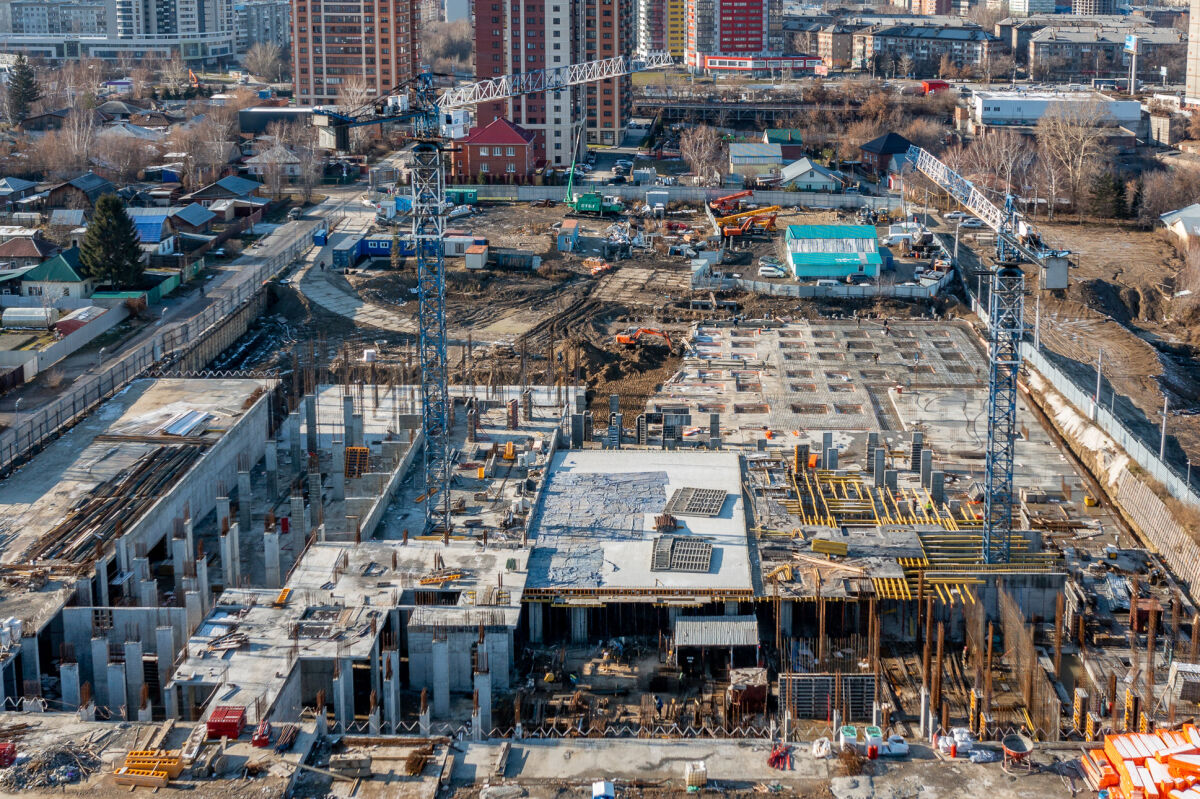

3. Готова фундаментная плита автопарковки на 60%.

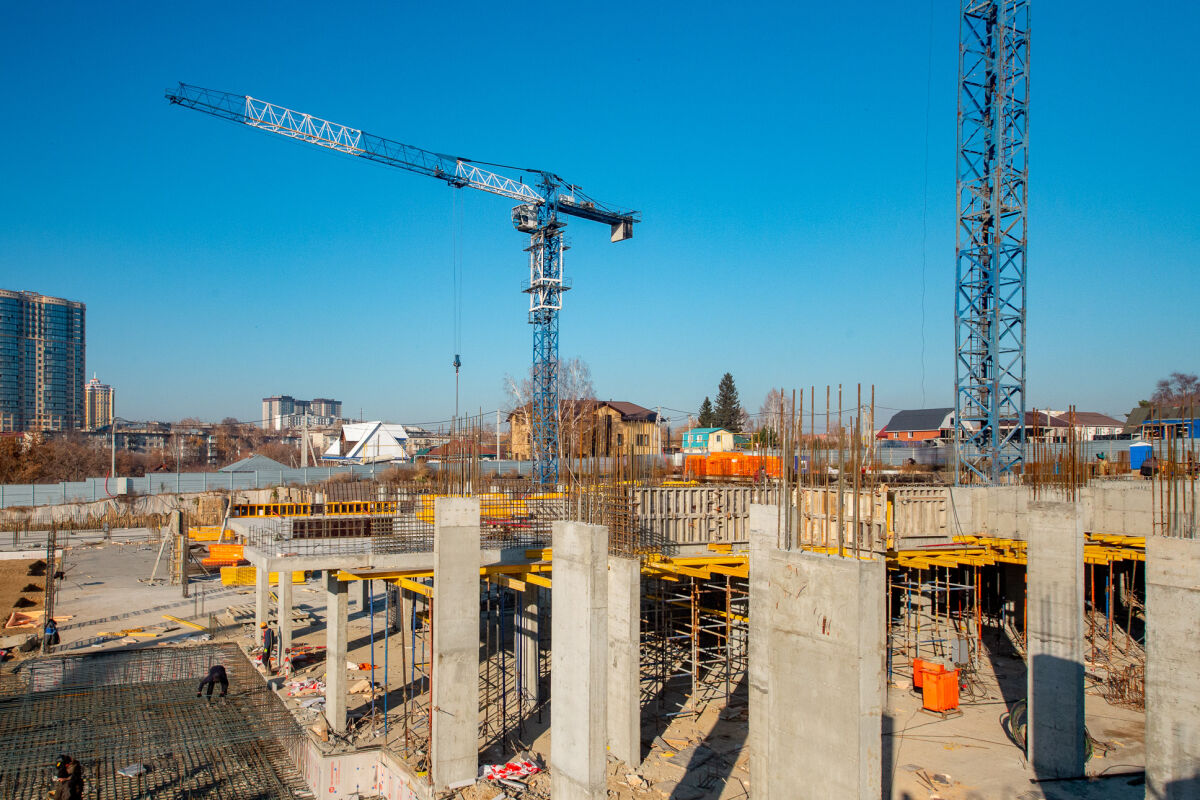

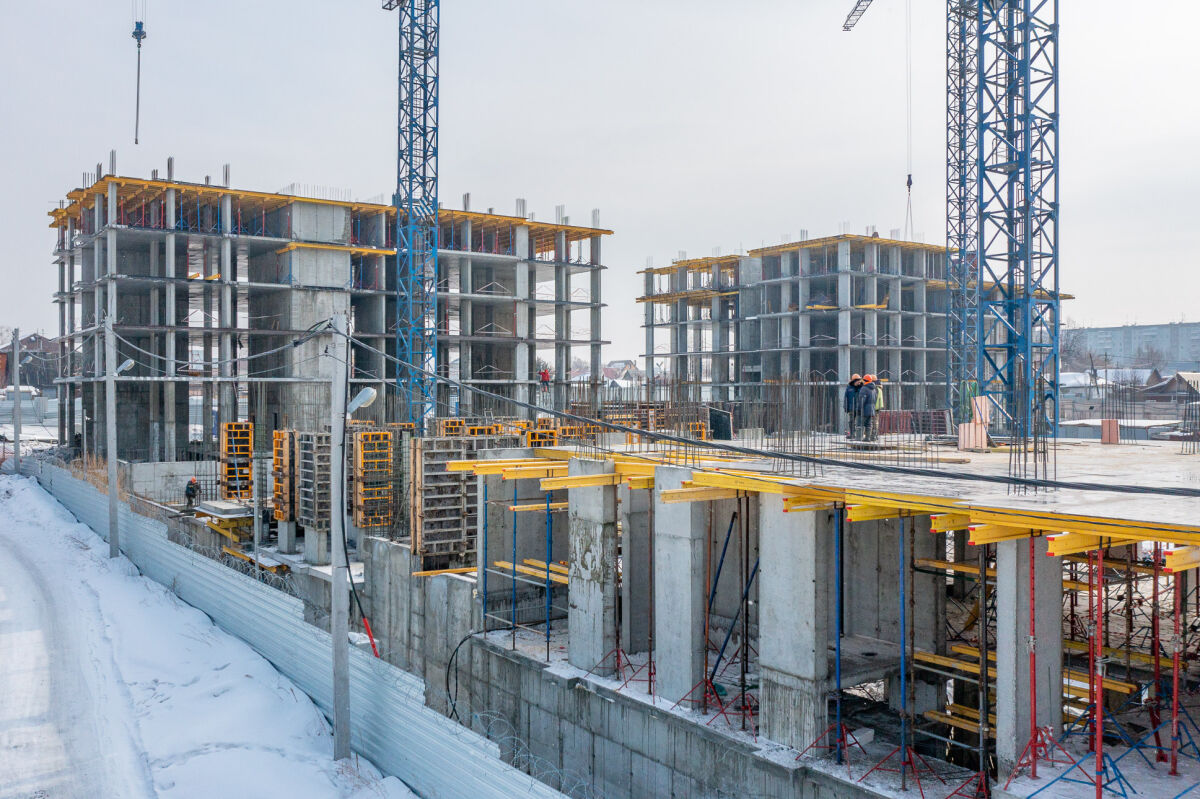

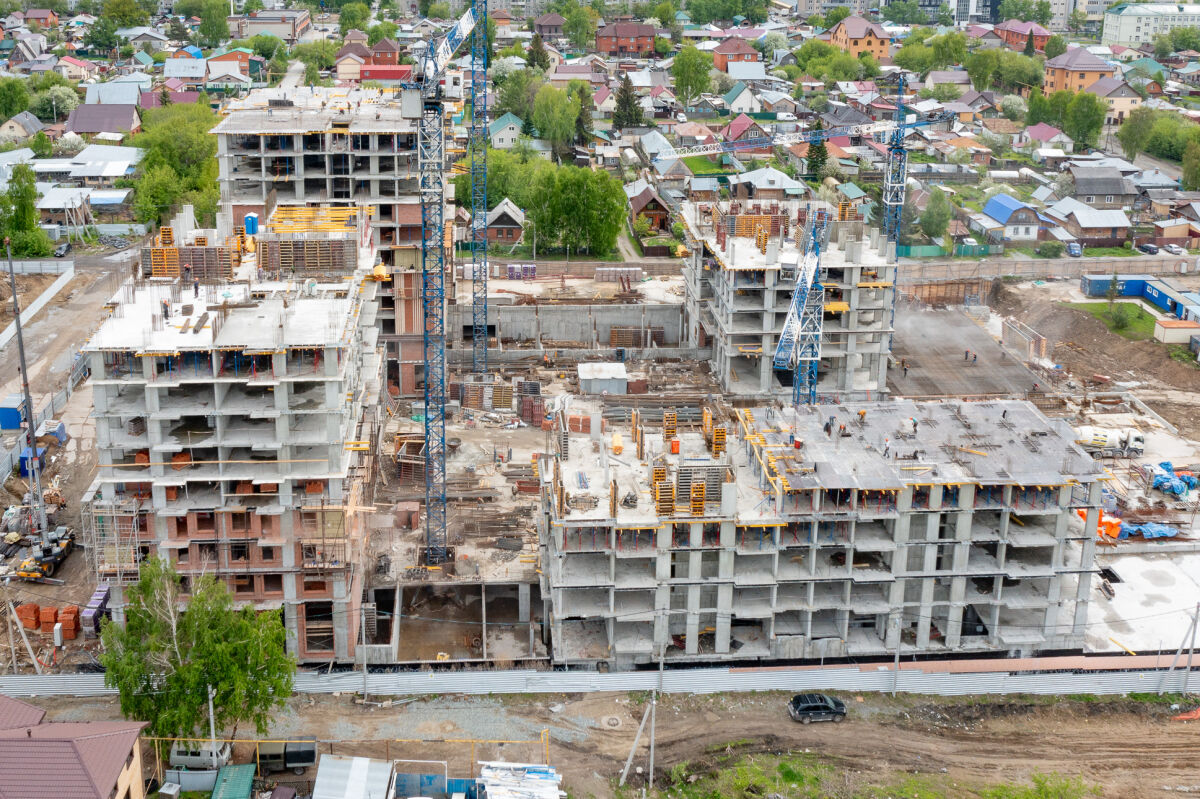

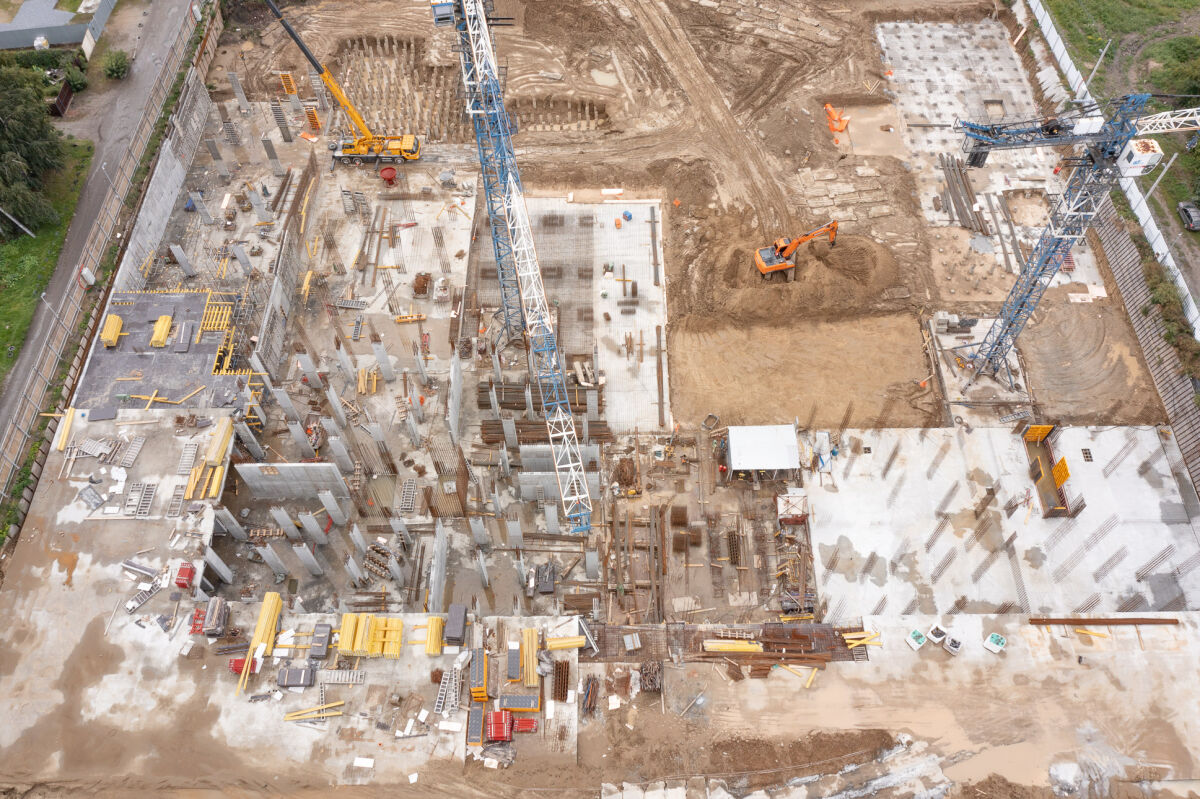

4. Возведены стены и колонны подвала на 50%.

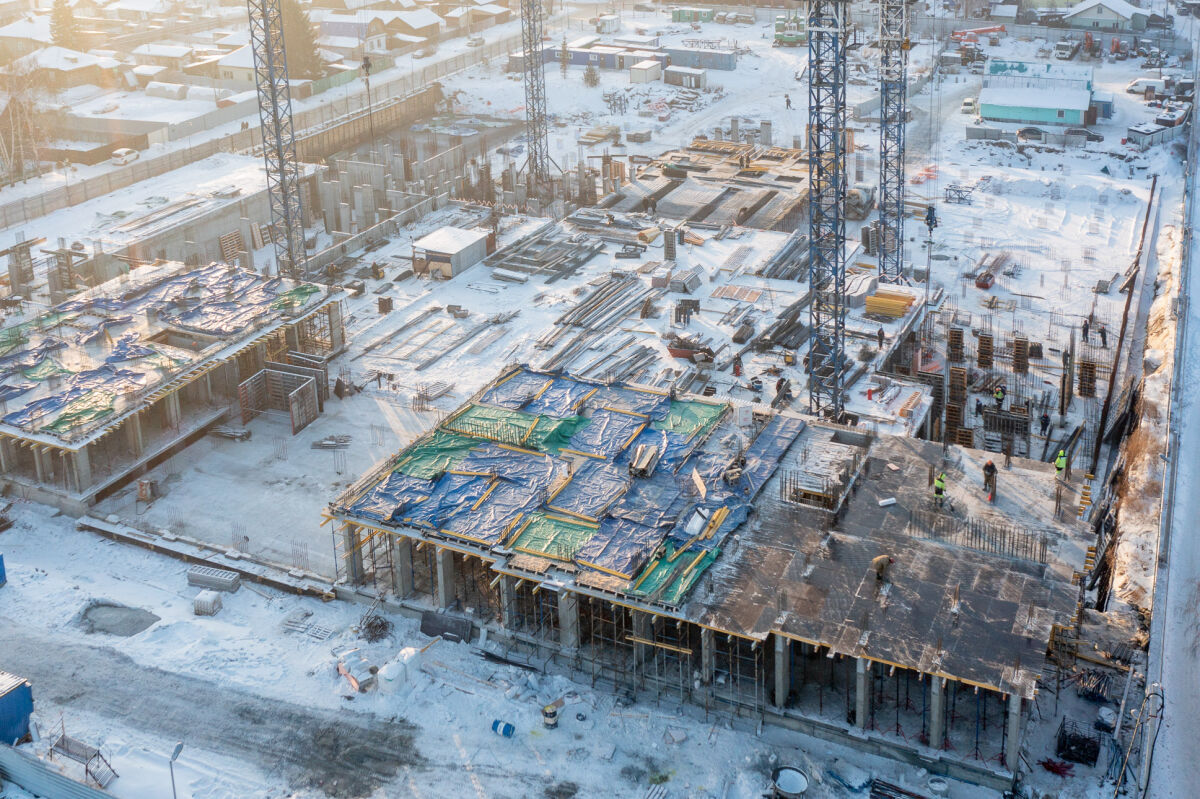

5. Плита покрытия автопарковки выполнена на 30%.

6. Начаты работы по устройству инженерных сетей теплотрассы.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Сентябрь 2024

Динамика строительства:

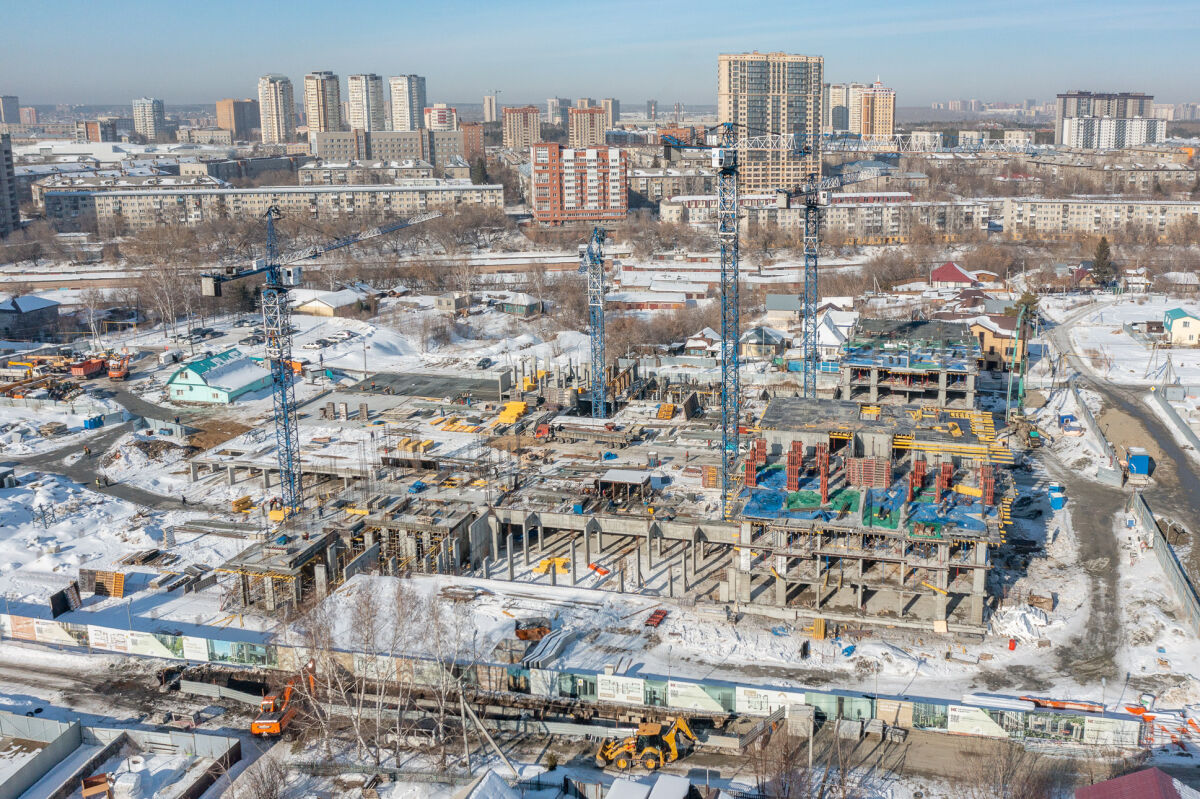

1. На 90%выполнено шпунтовое  ограждение.

2. Свайного поле автопарковки готово на 80%.

3. Готов фундамент домов А2 и А3.

4. Стены и колонны подвала готовы на 30%.

5. Выполнена  на 20% плита покрытия парковки.

6. Продолжается дальнейшея разработка котлована.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Август 2024

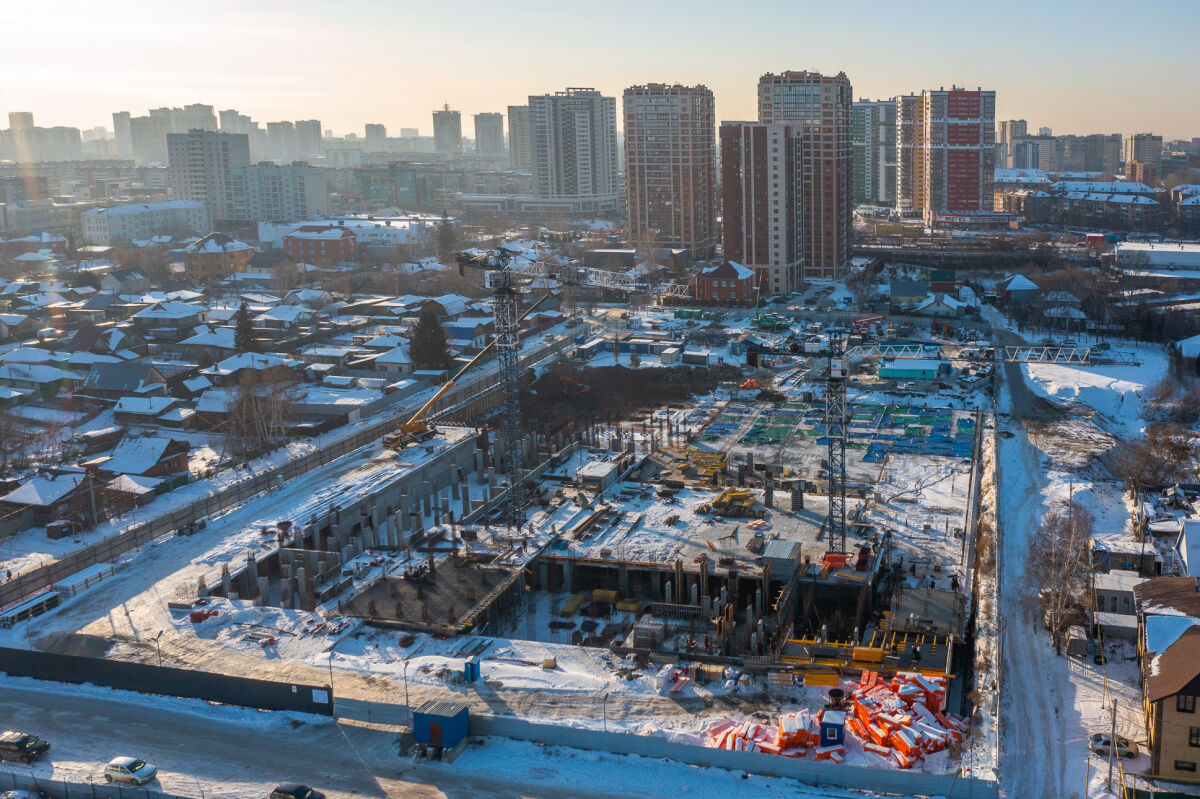

Динамика строительства:

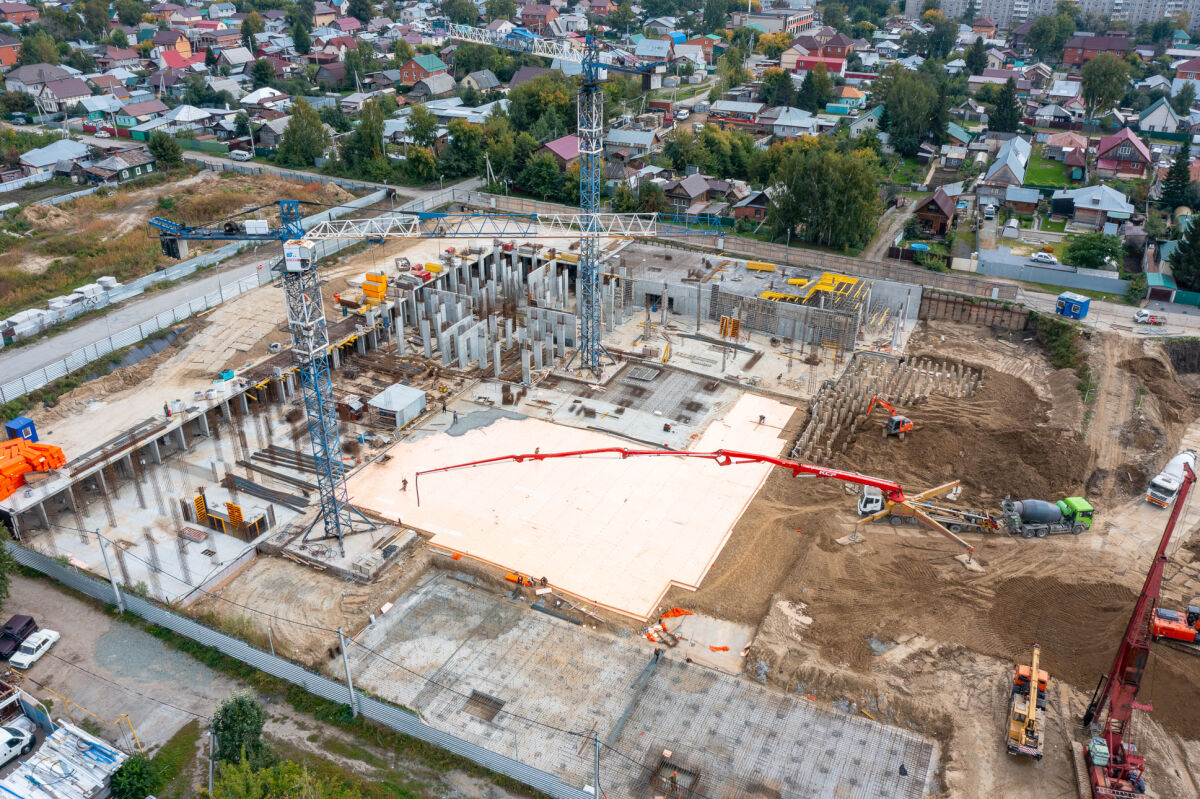

1. Продолжаем устройство фундамента автопарковки.

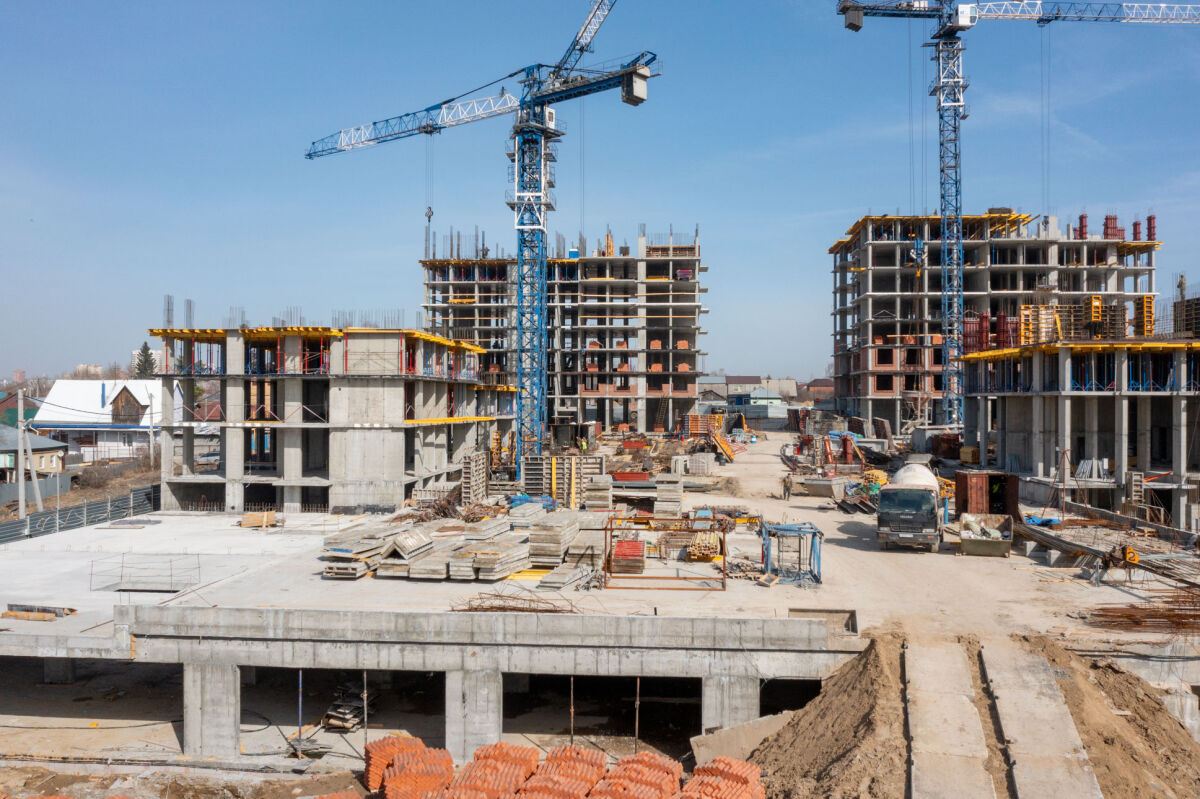

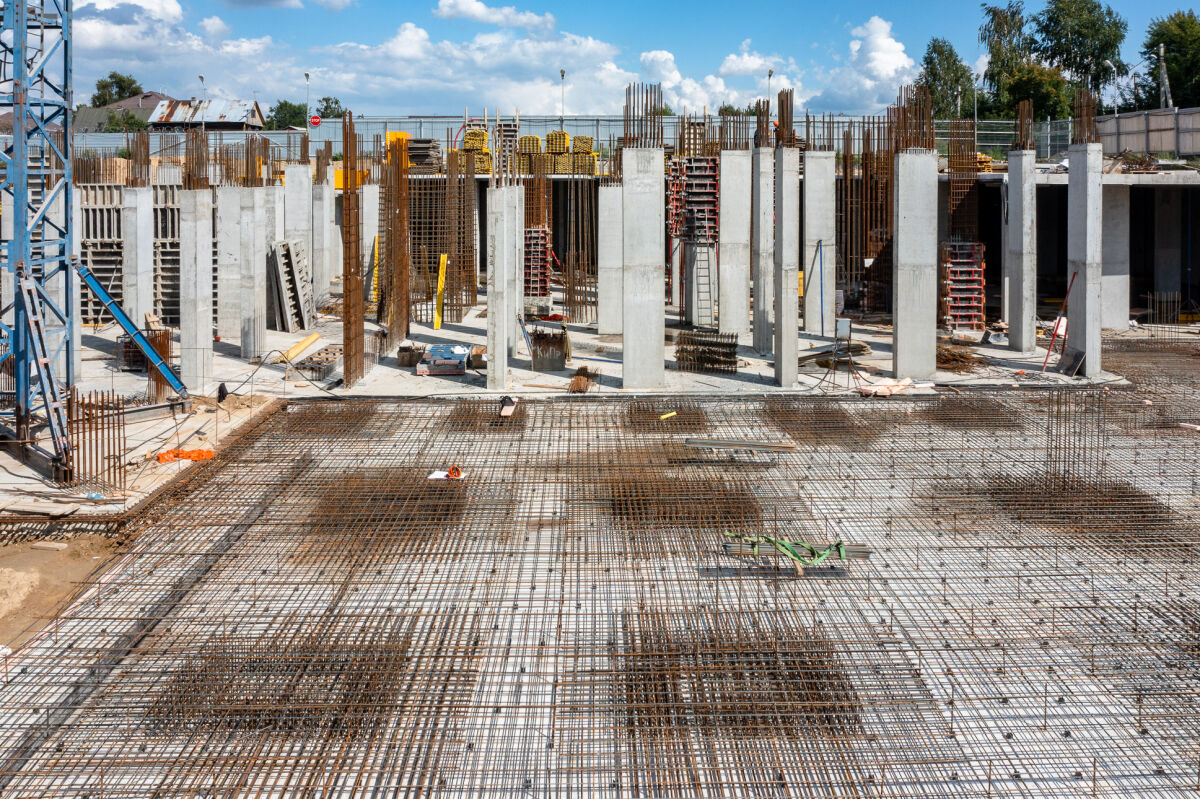

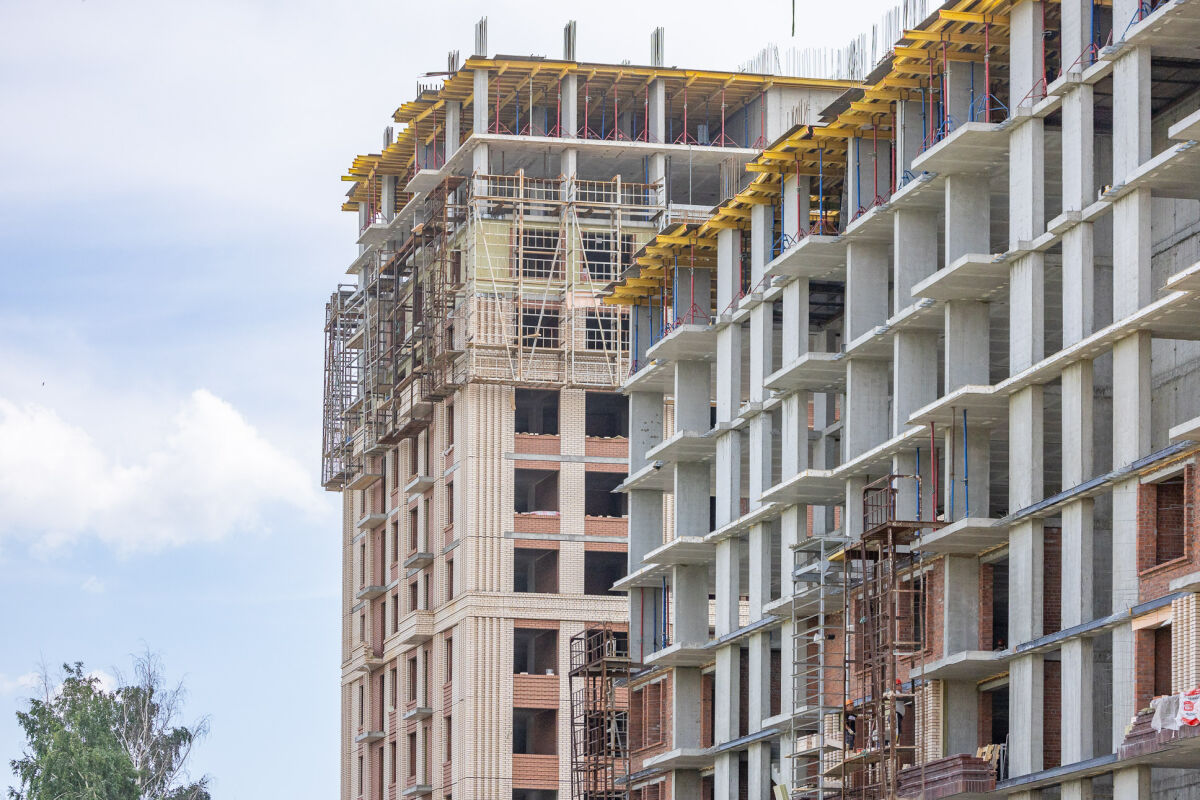

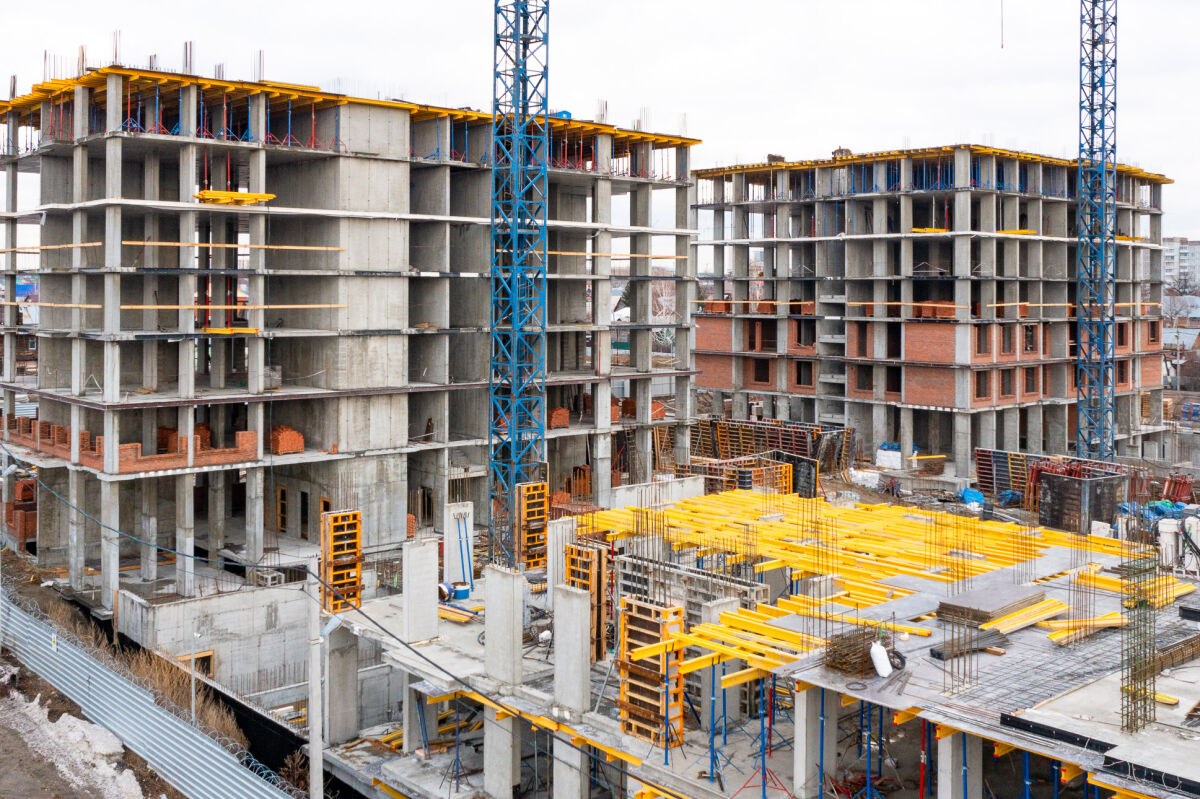

2. Готовы вертикальные конструкции -1 этажа корпуса А2 и А3, переходим на часть парковки, которая будет под дворовой территорией.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Июль 2024

Рассказываем об изменениях:

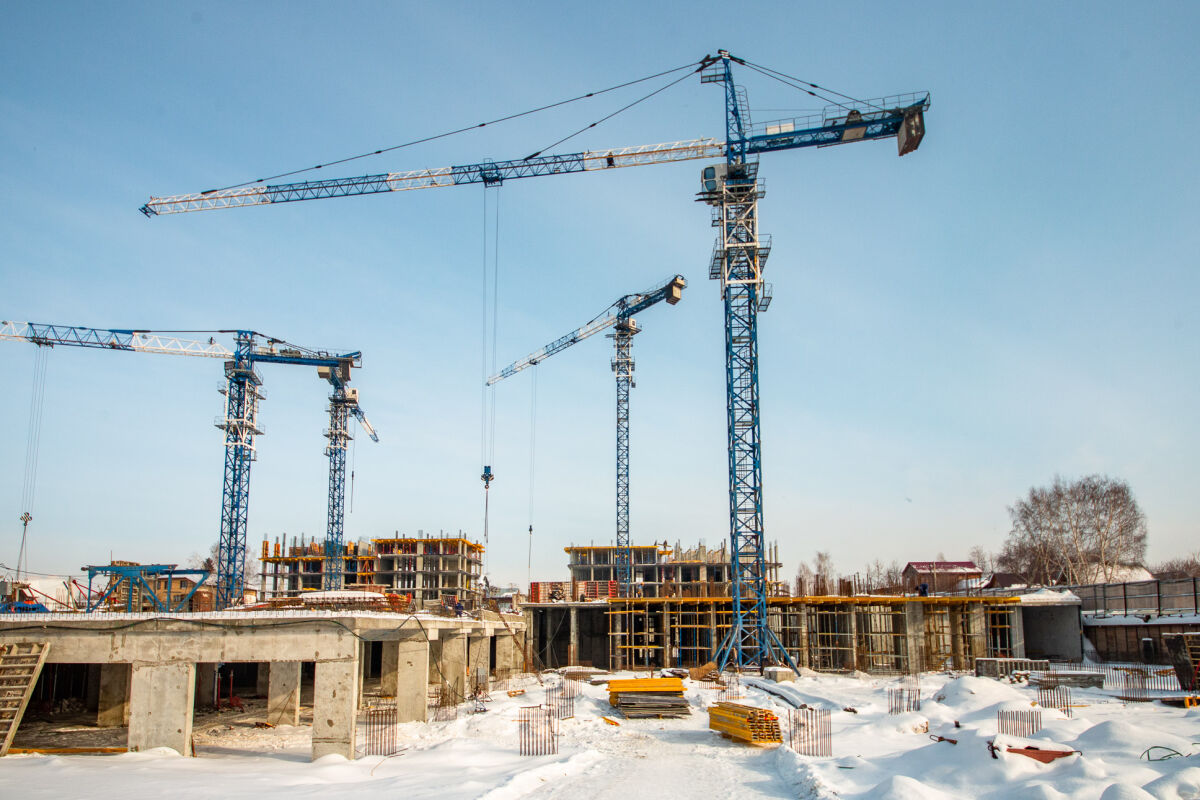

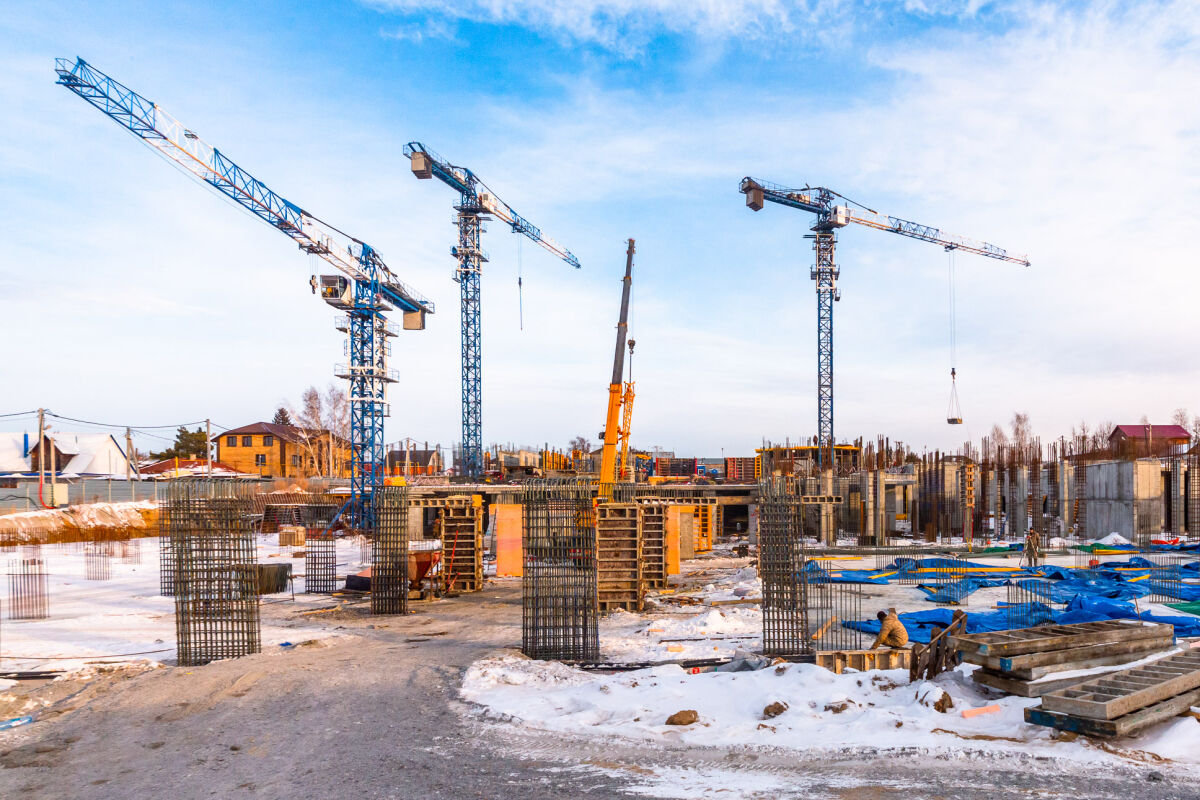

1. Полностью выполнено шпунтовое ограждение.

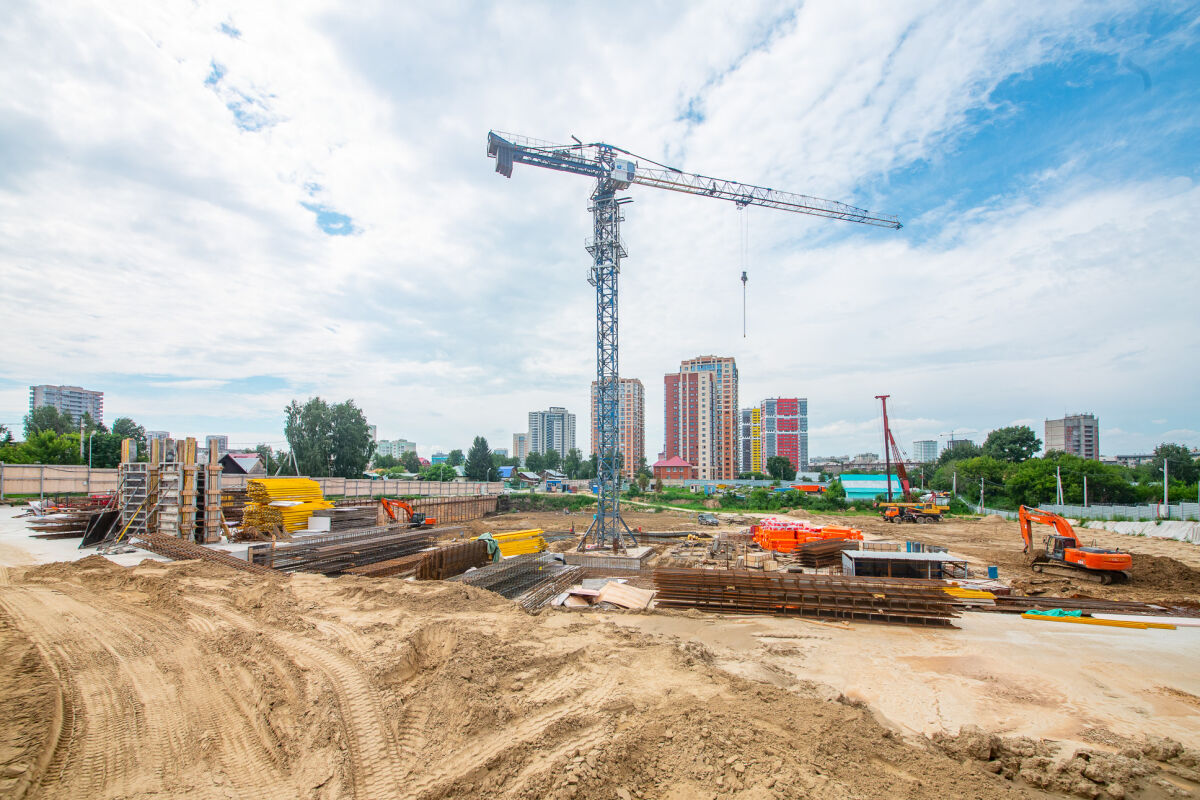

2. Продолжаем устройство фундамента автопарковки.

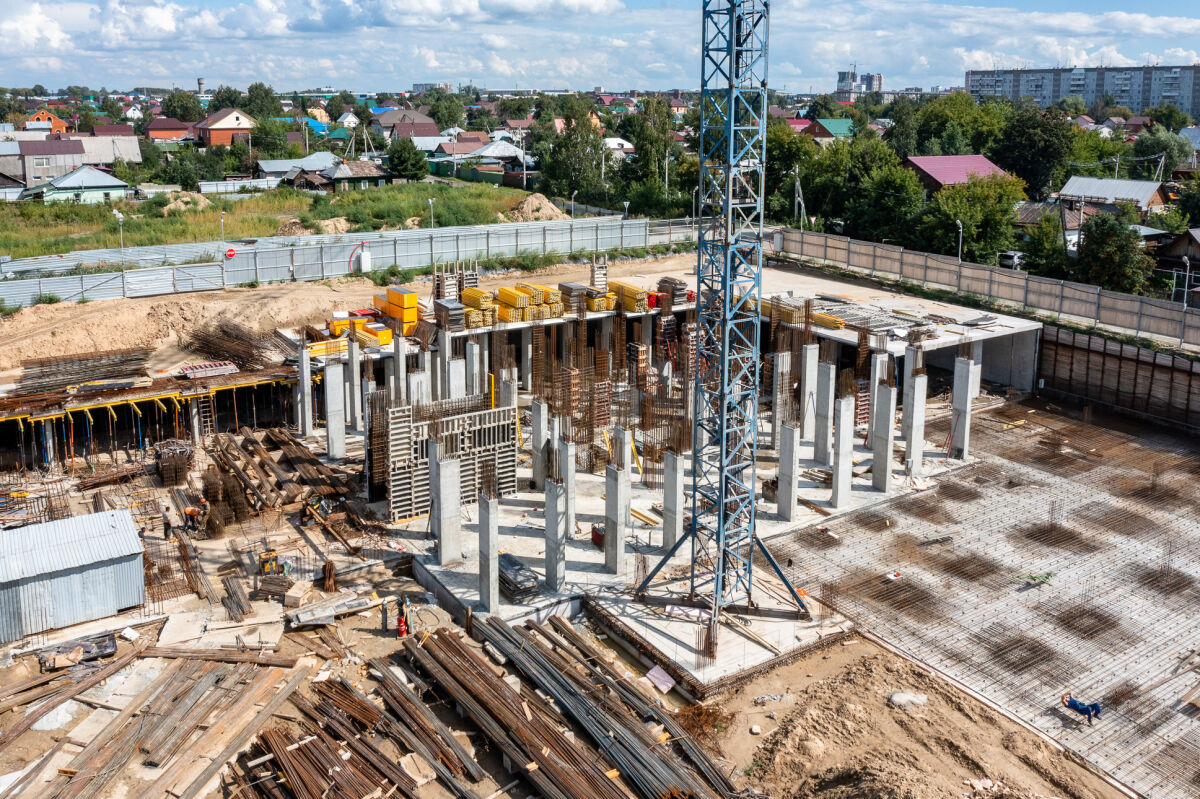

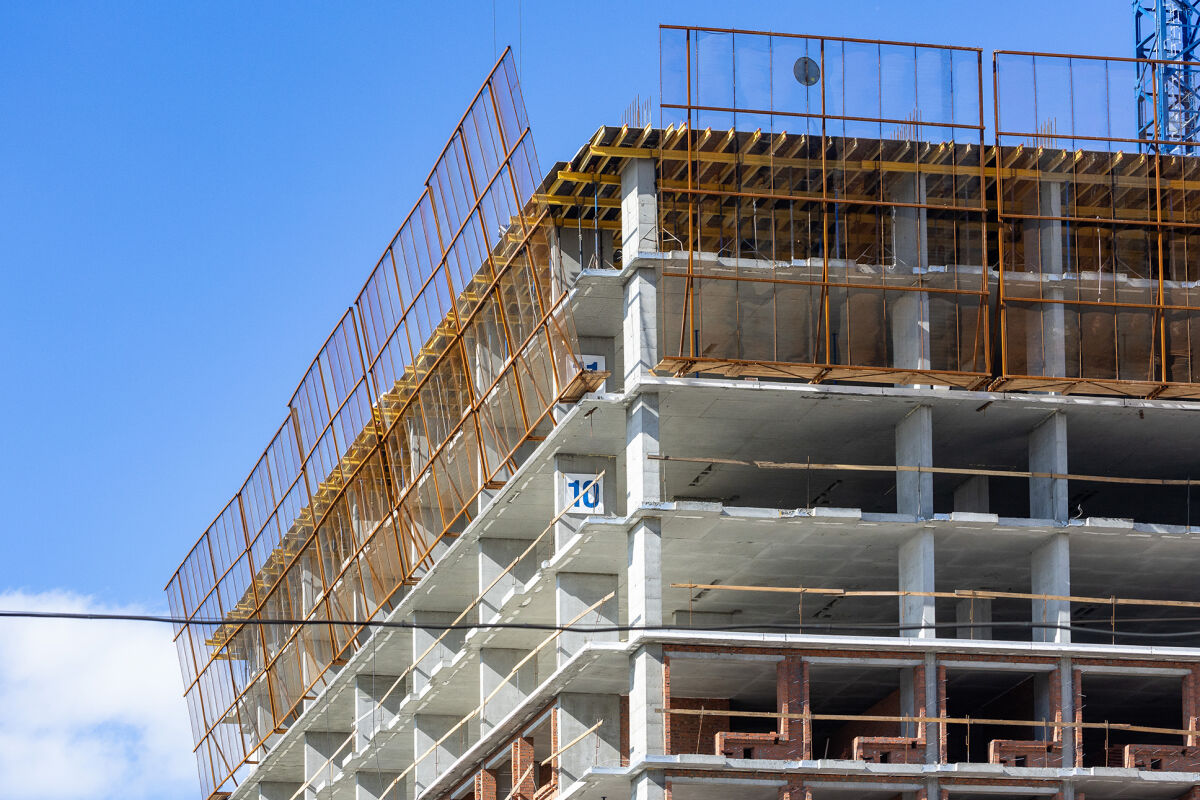

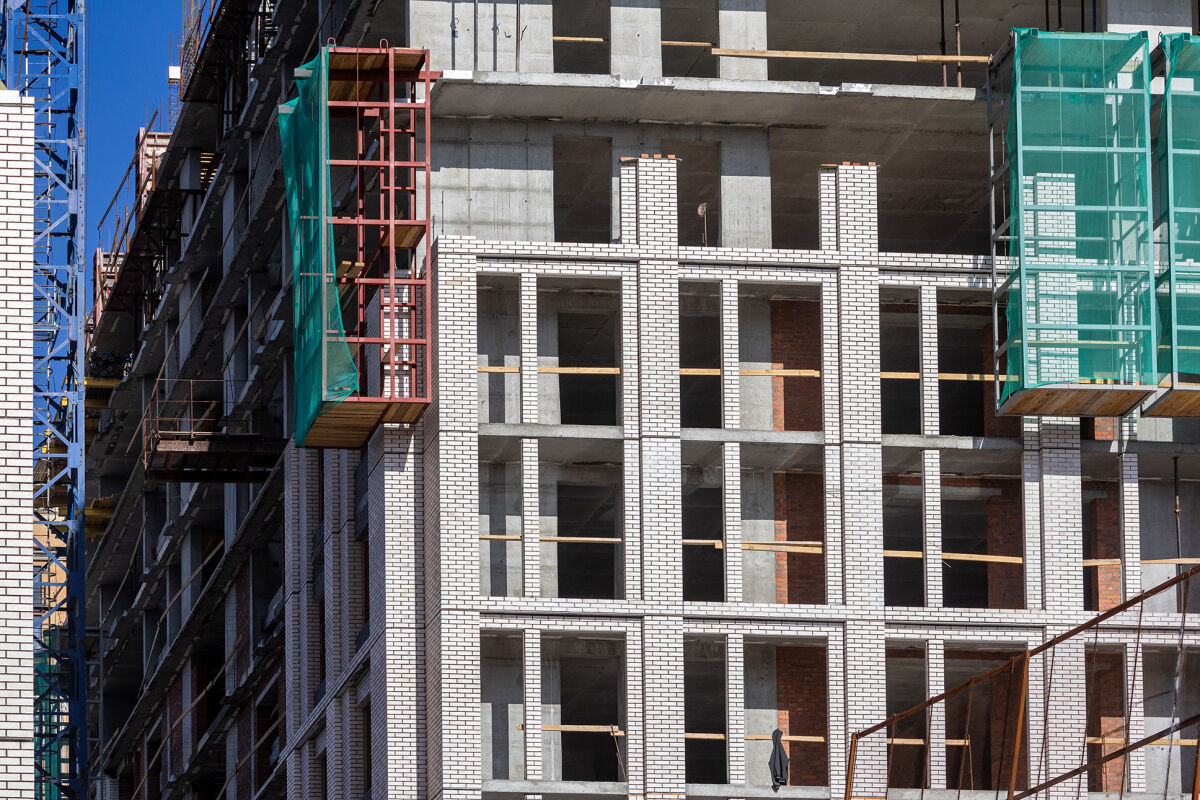

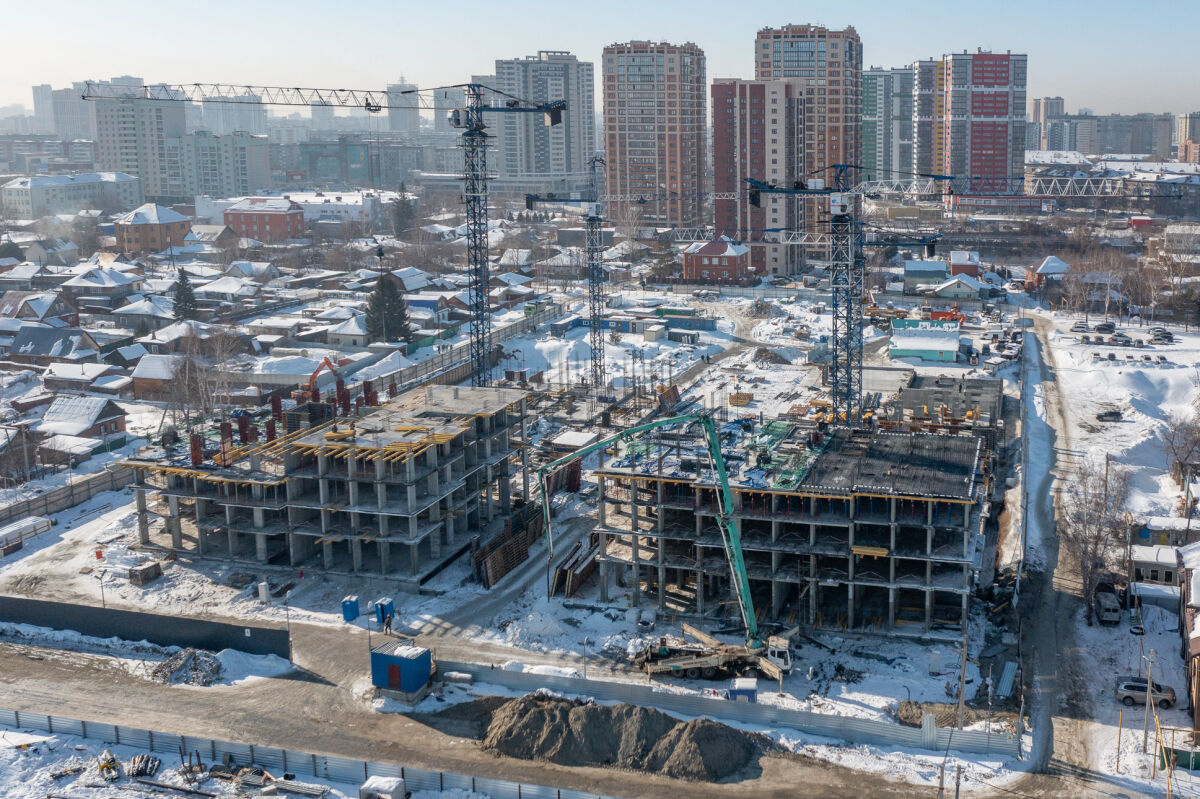

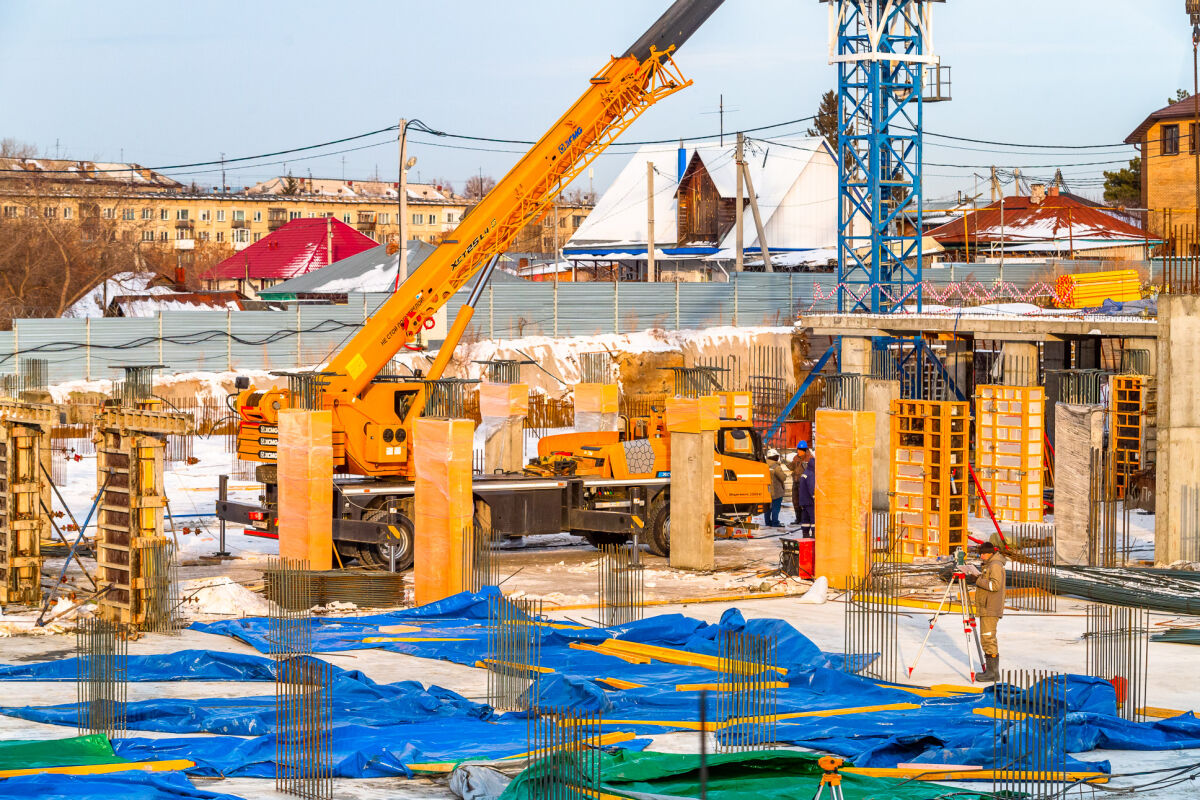

3. Готовы вертикальные конструкции -1 этажа корпуса А2.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

Июнь 2024

Рассказываем об изменениях:

1. На 80% выполнено шпунтовое ограждение.

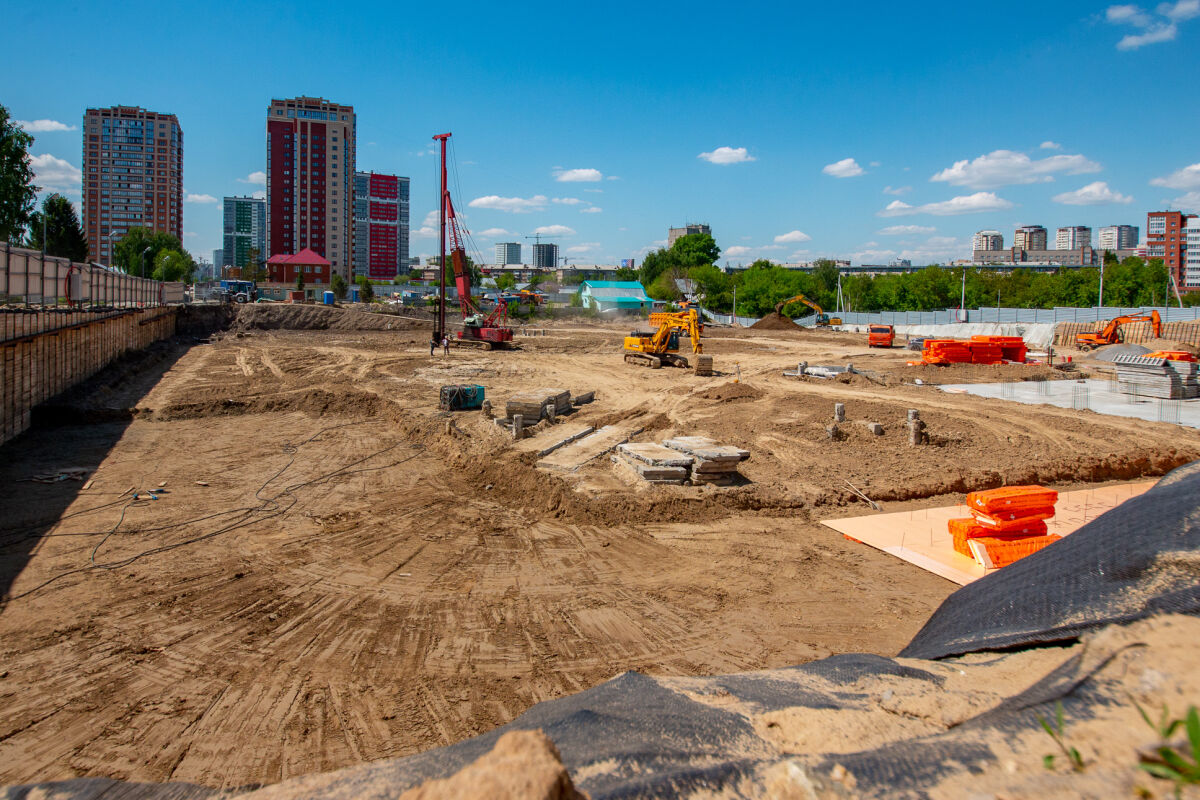

2. На 70% разработан котлован, закончили пробное установление свай под жилой частью комплекса.

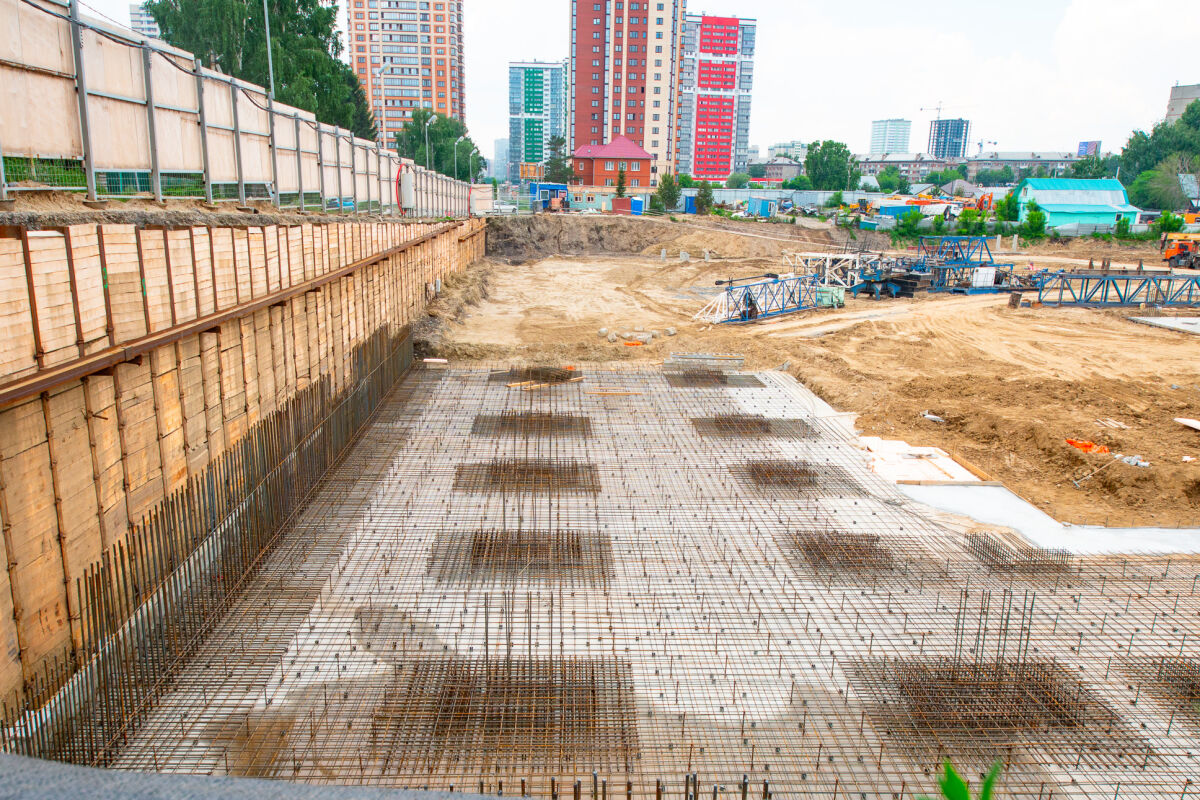

3. Приступили к устройству фундамента автопарковки.

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.

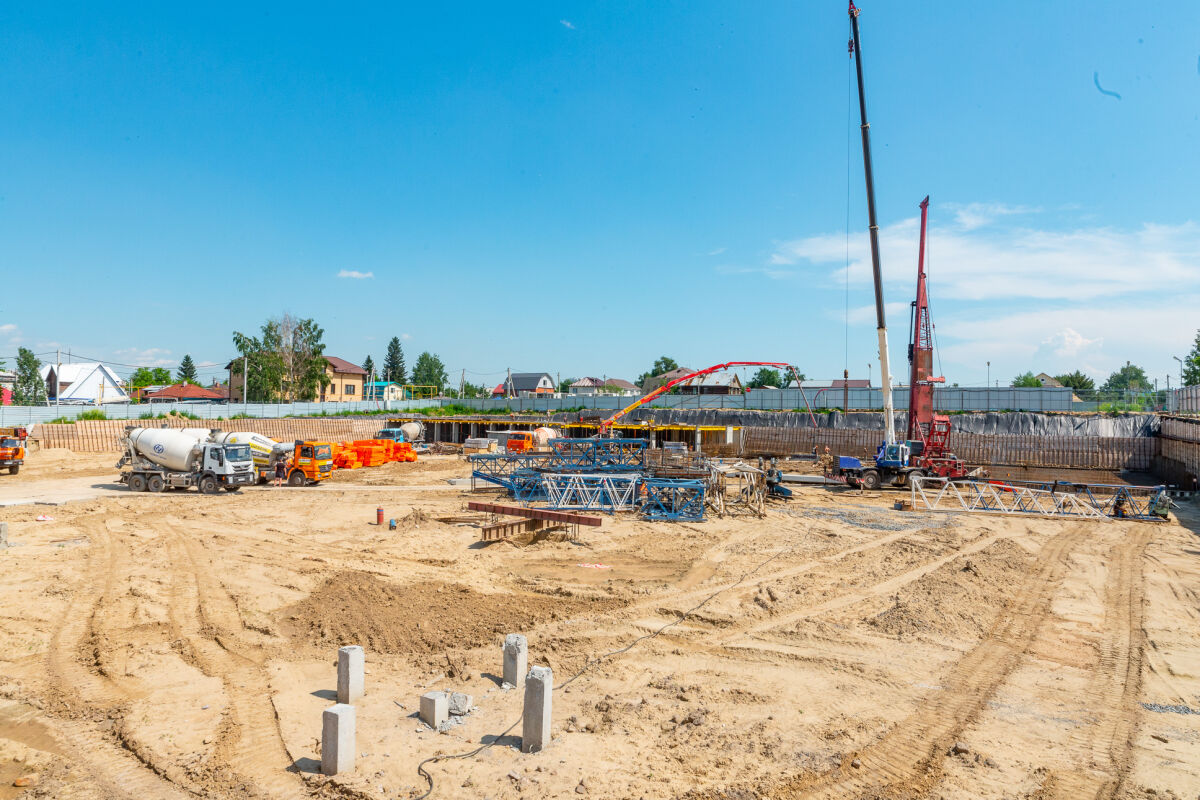

Май 2024

Мы приступили к строительству жилого комплекса «Калининский квартал»!

Комплекс будет состоять из 4-х домов разной этажности. Квартиры площадью от 18,7 кв.м. до 90,9 кв.м.

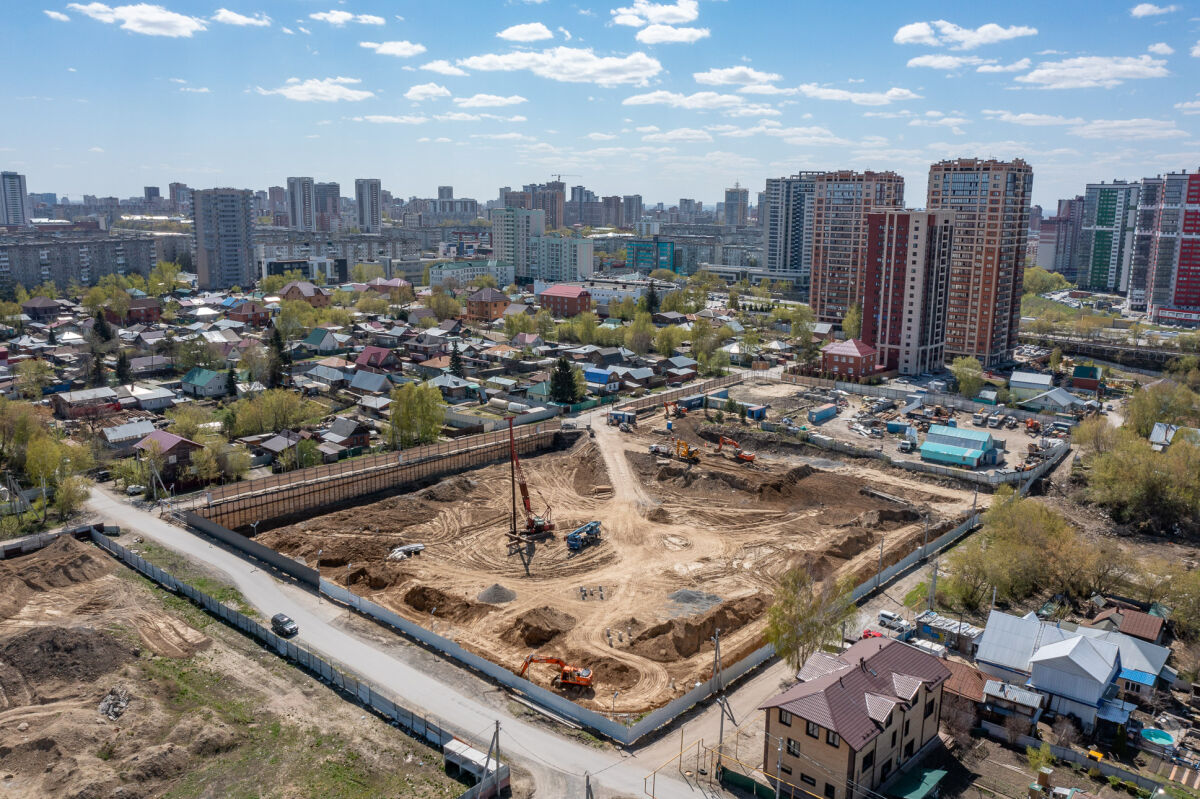

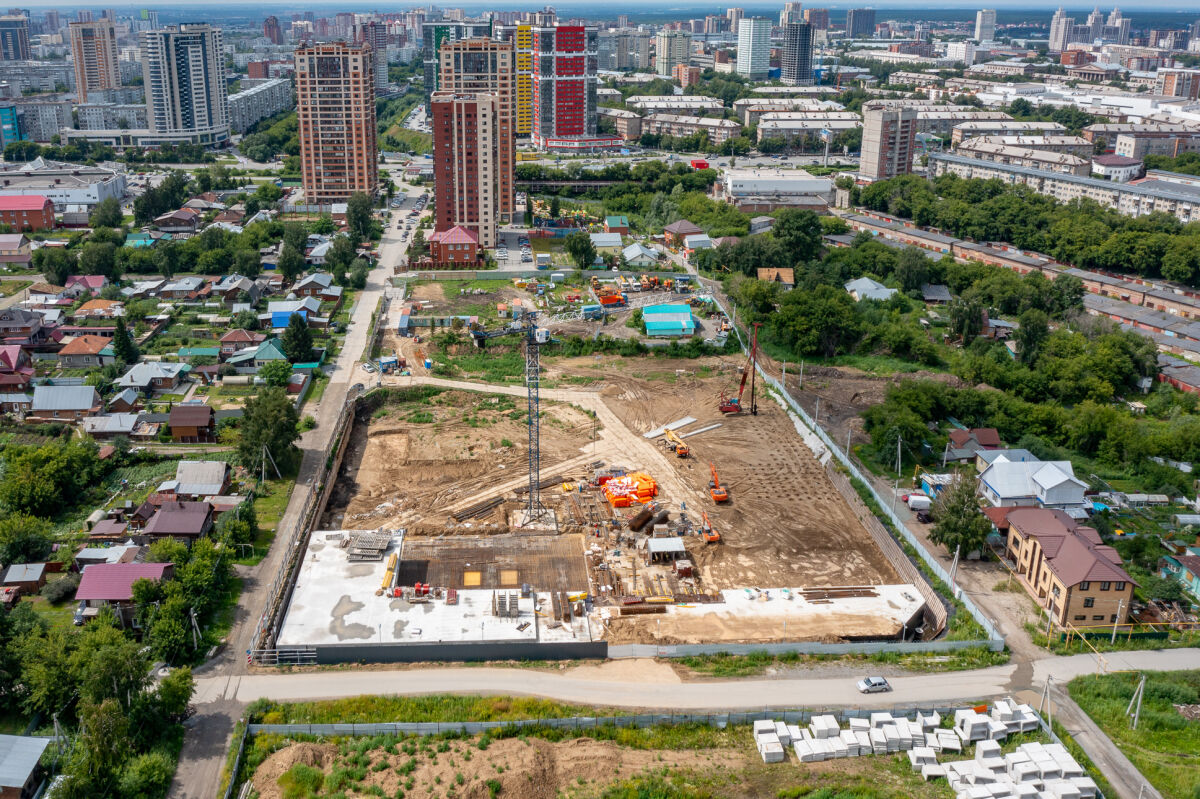

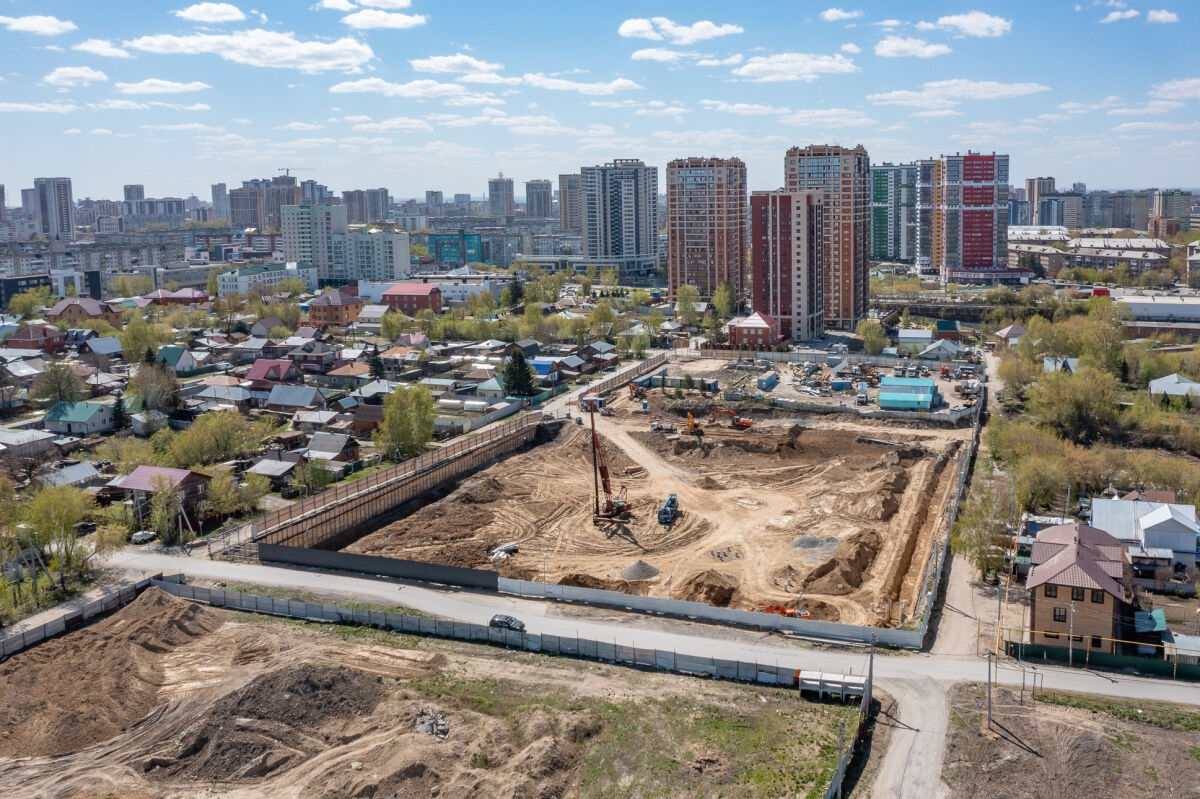

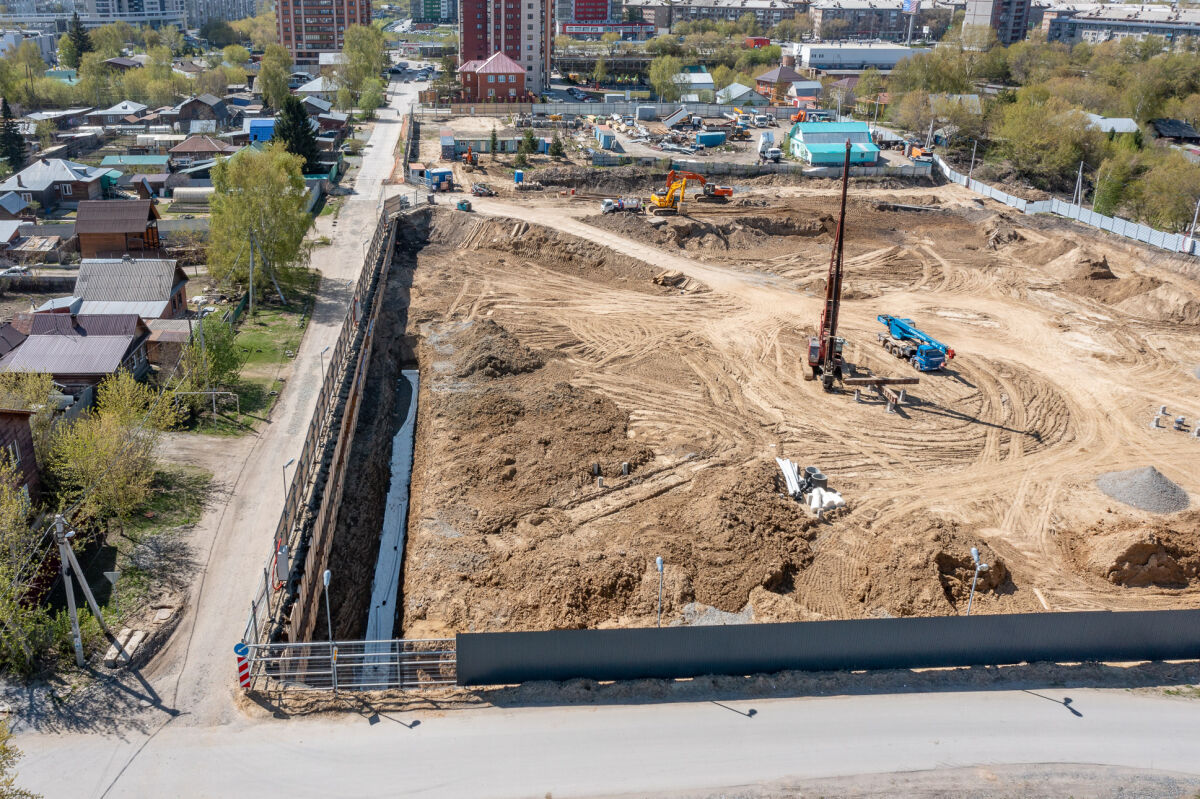

На данный момент ведутся подготовительные работы по строительству дома. Бьем сваи, продолжаем разрабатывать котлован.👷🏼👷🏼‍♂️

Предоставим Вам более подробную информацию о планировках, ценах, получении ипотеки и заключении ДДУ по телефону отдела продаж: +7(383) 209-28-44.
